გიზიარებთ მიმდინარე მშენებლობის პროცესს
ფიგურების საცხოვრებელი კომპლექსის მშენებლობა ჯიქიაზე, რომელიც 2025 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა
- ცალკე მდგომი 𝟯 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები დასრულებულია
- კორპუსის ფუნდამენტი ჩასხმულია
- ამჟამად მიმდინარეობს -9,7 ნიშნულიდან -6.7 ნიშნულამდე ვერტიკალების მოწყობა (კონკრეტულად : სვეტები, სიხისტის დიაფრაგმები, კედლები).
გიზიარებთ აპრილის თვის მშენებლობის მიმდინარე პროცესს
ფიგურების საცხოვრებელი კომპლექსის მშენებლობა ჯიქიაზე, ნ. პოლიტკოვსკაიას N46 -ში ახალ ეტაპტზე გადავიდა.
- დასრულებულია ძირითადი შენობის კონსტრუქციის მიწისქვეშა სართულების მოწყობა.
- ამ ეტაპზე სრულდება მიწისზედა სართულის სვეტებისა და სიხისტის დიაფრაგმების მოწყობა 0.00 ნიშნულზე და დაწყებულია გადახურვის ფილის მოწყობის სამუშაოები +4.00 ნიშნულზე.
- გარდა ამისა, დასრულებულია გრუნტთან შეხებაში მყოფი მიწისქვეშა სართულის პერიმეტრის კედლების იზოლაციის მოწყობა და მიმდინარეობს აღნიშნული კედლის გრუნტით შევსების უკუჩაყრის სამუშაოები.
გიზიარებთ ივლისის თვის მშენებლობის პროცესს
დასრულებულია შენობის მიწისქვეშა სართულები. ამ ეტაპზე მიმდინარეობს მიწისზედა მეშვიდე სართულის მოწყობის სამუშაოები. მომდევნო თვეში იგეგმება ბლოკის მოწყობის და ლესვის სამუშაოები საინჟინრო ნაწილის პარალელურად.

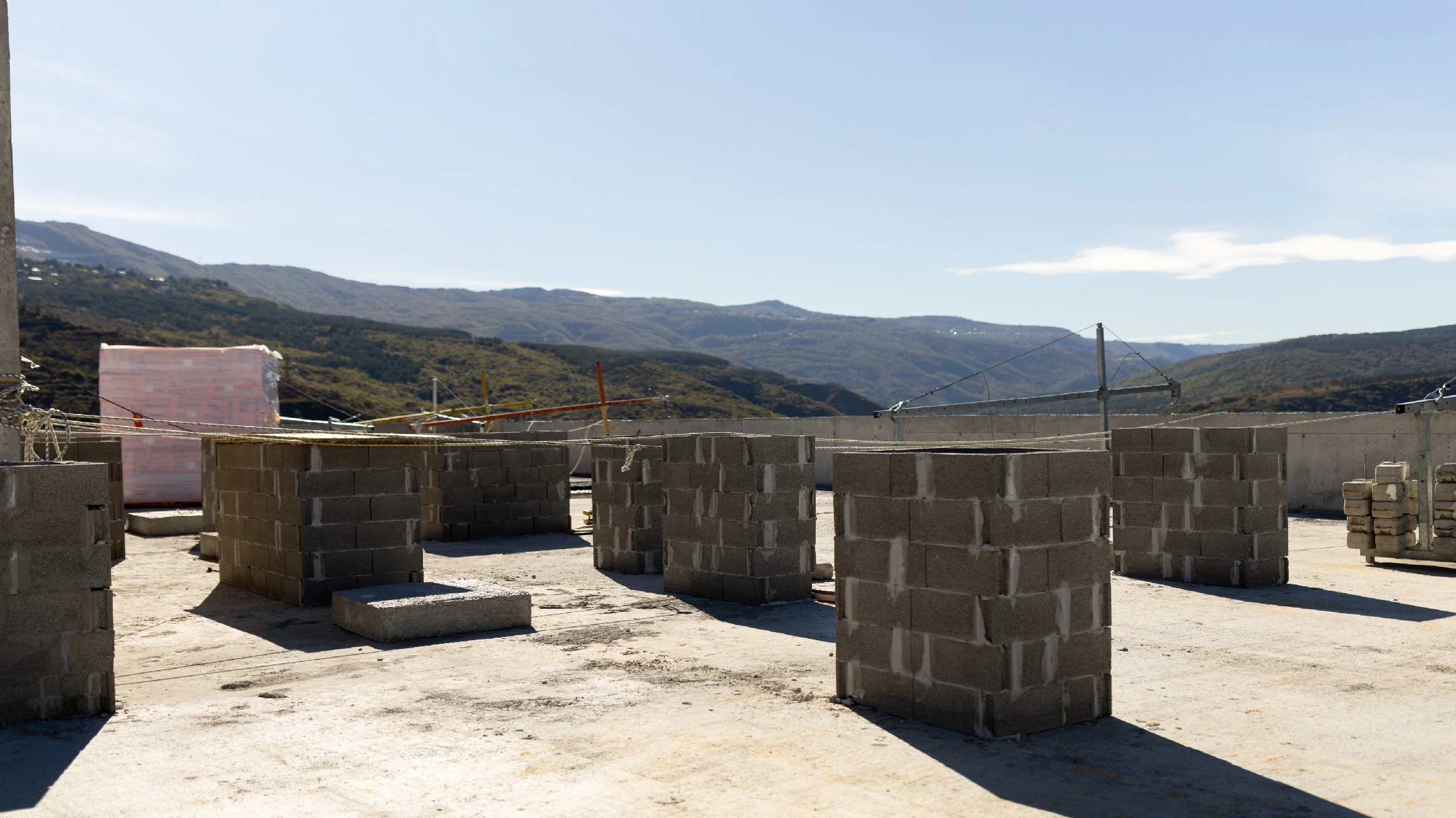

❑ დასრულებულია ცალკე მდგომი 3 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები
❑ ჩასხმულია საცხოვრებელი კორპუსის ფუნდამენტი
❑ დასრულებულია გრუნტთან შეხებაში მყოფი მიწისქვეშა სართულების პერიმეტრის კედლების იზოლაციით მოწყობა და გრუნტის უკუჩაყრის სამუშაოები.
❑ ამჟამად მიმდინარეობს ნიშნულზე +20.00 დან +23.20 მდე(სართული 7-8) ვერტიკალური ელემენტების(სვეტების, სიხისტის დიაფრაგმების) მოწყობა.
❑ მომდევნო თვეში იგეგმება ბლოკის მოწყობის და ლესვის სამუშაოები საინჟინრო ნაწილის პარალელურად.
მშენებლობა გეგმის მიხედვით მიმდინარეობს და 2025 წლის ბოლოს სრულდება
გიზიარებთ ოქტომბრის თვის მშენებლობის მიმდინარე პროცესს

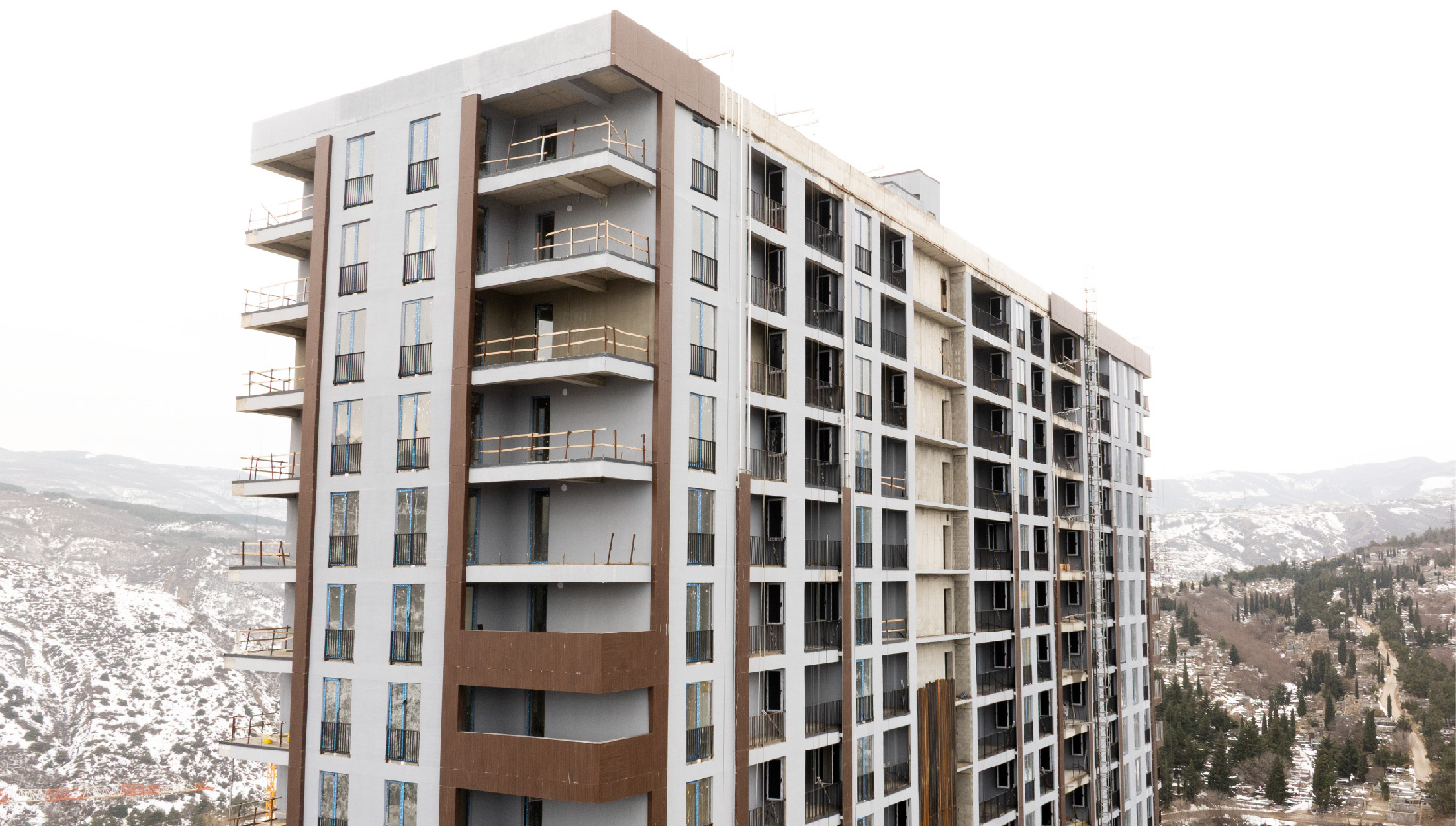

ფიგურების მშენებარე საცხოვრებელ კომპლექსში, ჯიქიაზე, 𝟭𝟭 სართული უკვე აშენებულია. გიზიარებთ პროცესის დეტალურ აღწერას:
❑ დასრულებულია ცალკე მდგომი 𝟯 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები
❑ ჩასხმულია საცხოვრებელი კორპუსის ფუნდამენტი
❑ დასრულებულია გრუნტთან შეხებაში მყოფი მიწისქვეშა სართულების პერიმეტრის კედლების იზოლაციით მოწყობა და გრუნტის უკუჩაყრის სამუშაოები.
❑ დასრულებულია მე-𝟭𝟭 სართულის გადახურვის ფილა, ამჟამად მიმდინარეობს მე-𝟭𝟮 სართულის მოწყობის სამუშაოები
მშენებლობა გეგმის მიხედვით მიმდინარეობს და 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება
მარტის თვის მშენებლობის მიმდინარე პროცესი
■ ფიგურების საცხოვრებელი კომპლექსის მშენებლობა ა.პოლიტკოვსკაიას 𝗡𝟰𝟲- ში, რომელიც 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა
❑ ჩასხმულია საცხოვრებელი კორპუსის ფუნდამენტი
❑ დასრულებულია ცალკე მდგომი 𝟯 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები
❑ 𝟮𝟭 სართულზე დასრულებულია ვერტიკალური ელემენტების (სვეტების, სიხისტის დიაფრაგმების და ლიფტის შახტების) მოწყობა.
❑ მეცამეტე სართულის ჩათვლით მიმდინარეობს საფასადო და შიდა ტიხრების ბლოკის დაწყობის სამუშაოები.
❑ მიმდინარეობს აივნების მოაჯირების მონტაჟი მეთხუთმეტე სართულის ჩათვლით.
❑ მიმდინარეობს ფანჯრების მოწყობა მერვე სართულის ჩათვლით
❑ მიმდინარეობს კედლების გიპერით ლესვის სამუშაოები მესამე, მეოთხე და მეხუთე სართულებზე
დეკემბრის თვის მშენებლობის მიმდინარე პროცესი
■ ფიგურების საცხოვრებელი კომპლექსის მშენებლობა ა.პოლიტკოვსკაიას 𝗡𝟰𝟲- ში, რომელიც 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა
❑ დასრულებულია ცალკე მდგომი 𝟯 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები
❑ ჩასხმულია საცხოვრებელი კორპუსის ფუნდამენტი
❑ დასრულებულია გრუნტთან შეხებაში მყოფი მიწისქვეშა სართულების პერიმეტრის კედლების იზოლაციით მოწყობა და გრუნტის უკუჩაყრის სამუშაოები.
❑ ამჟამად მიმდინარეობს მე-𝟭𝟳 - მე-𝟭𝟴 სართულების ვერტიკალური ელემენტების (სვეტების და ა.შ.) მოწყობა.
❑ მე-𝟲 სართულის ჩათვლით მიმდინარეობს საფასადო და შიდა ტიხრების მოწყობის სამუშაოები, ასევე აივნების მოაჯირების მონტაჟი

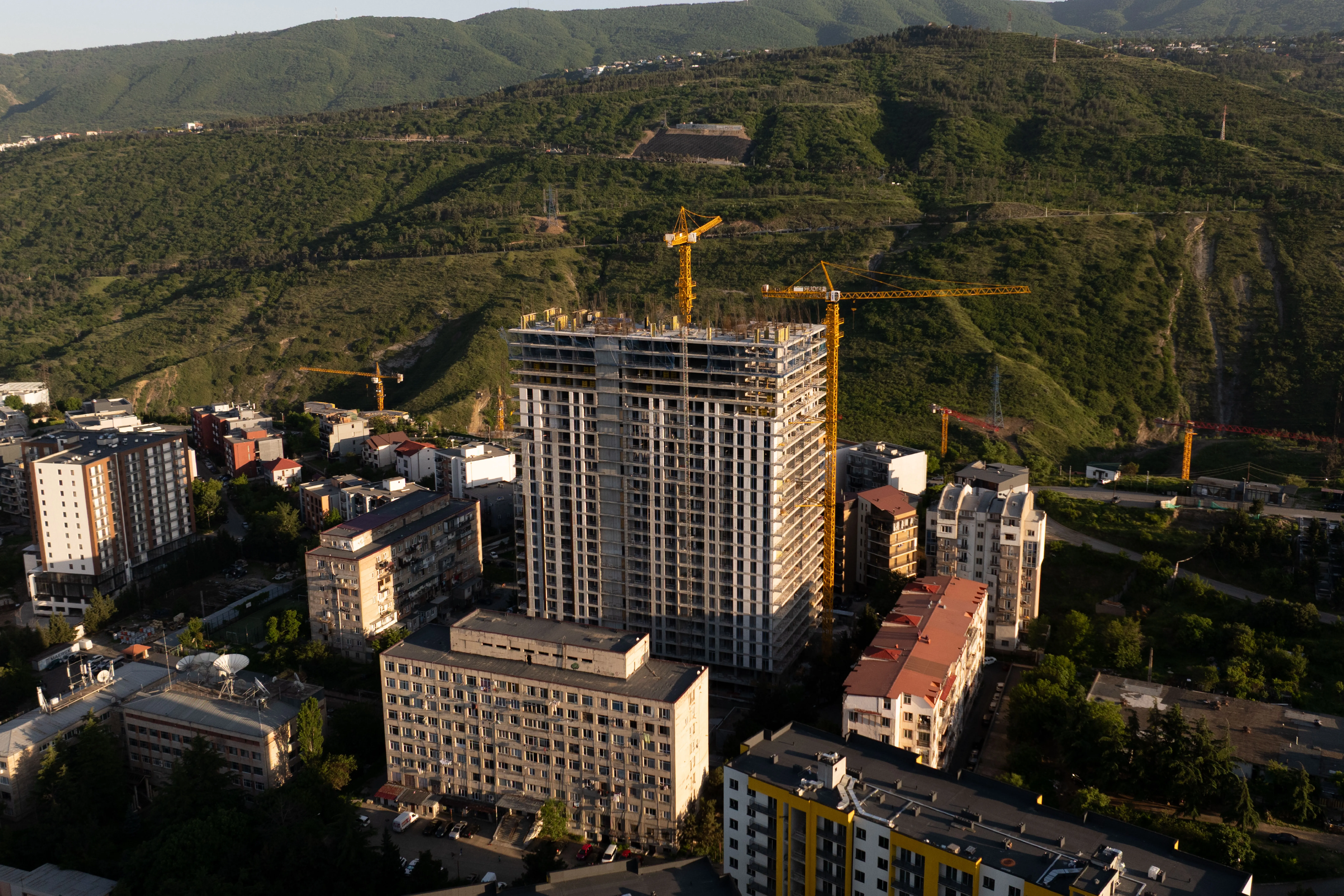

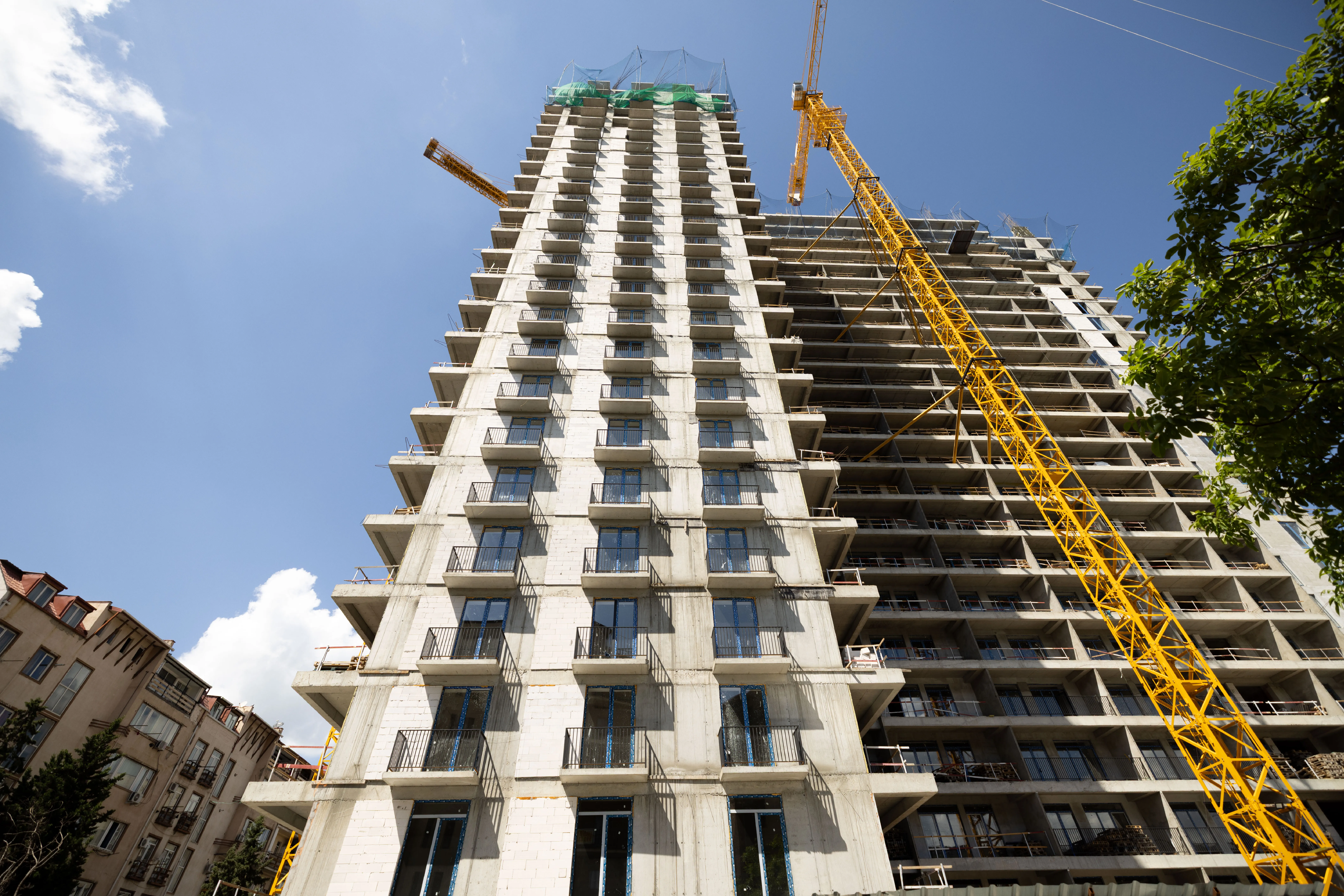

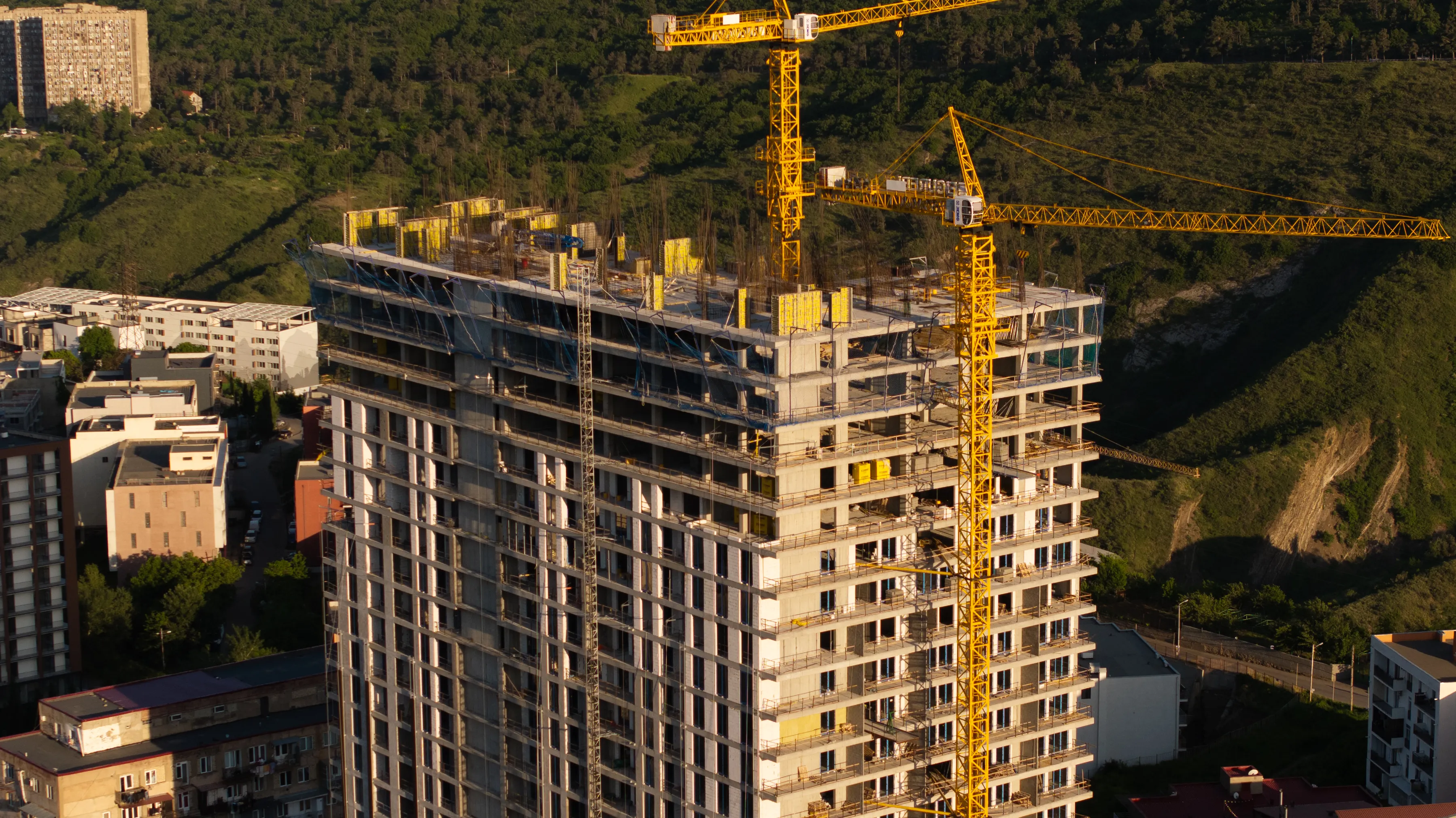

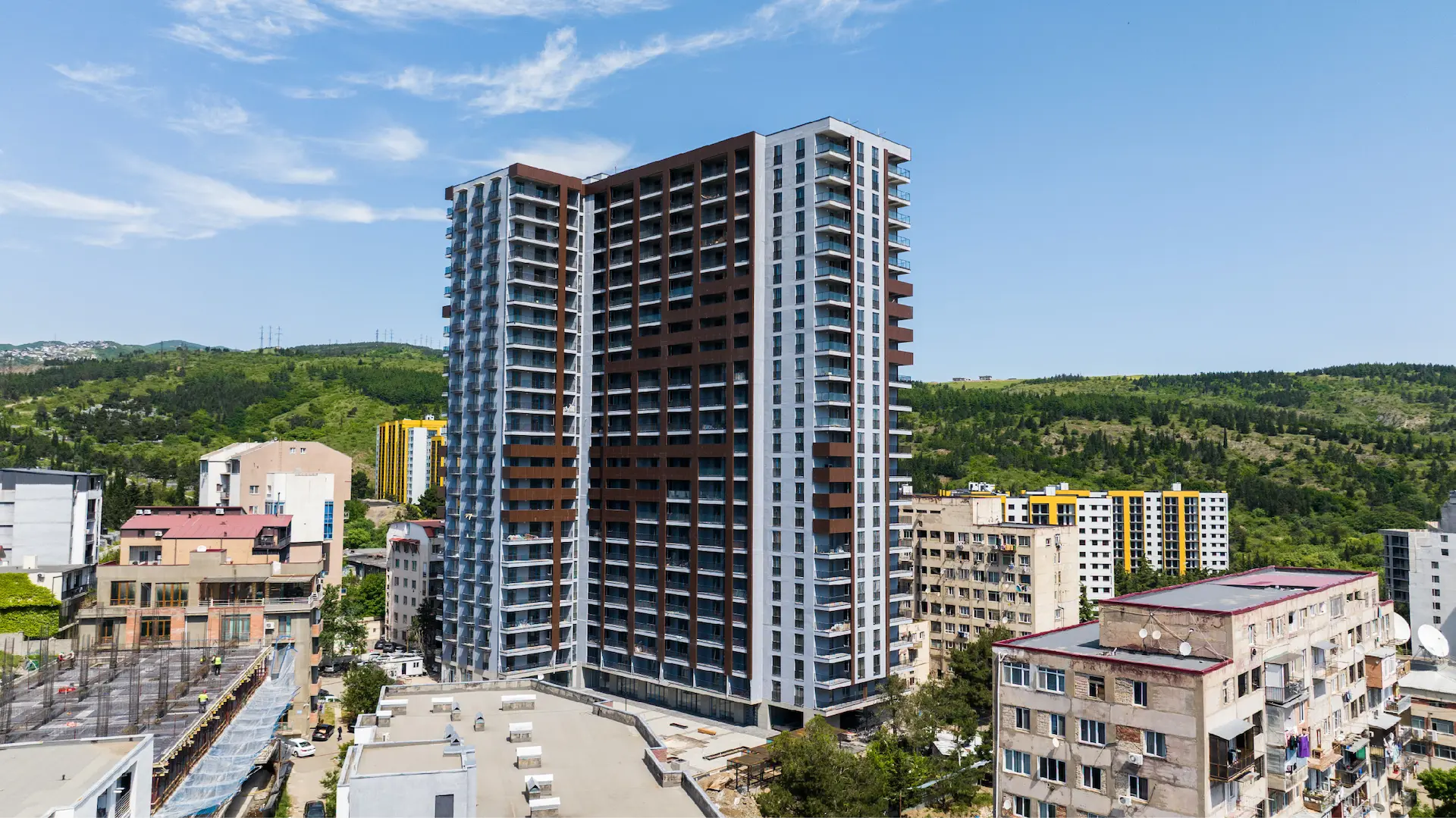

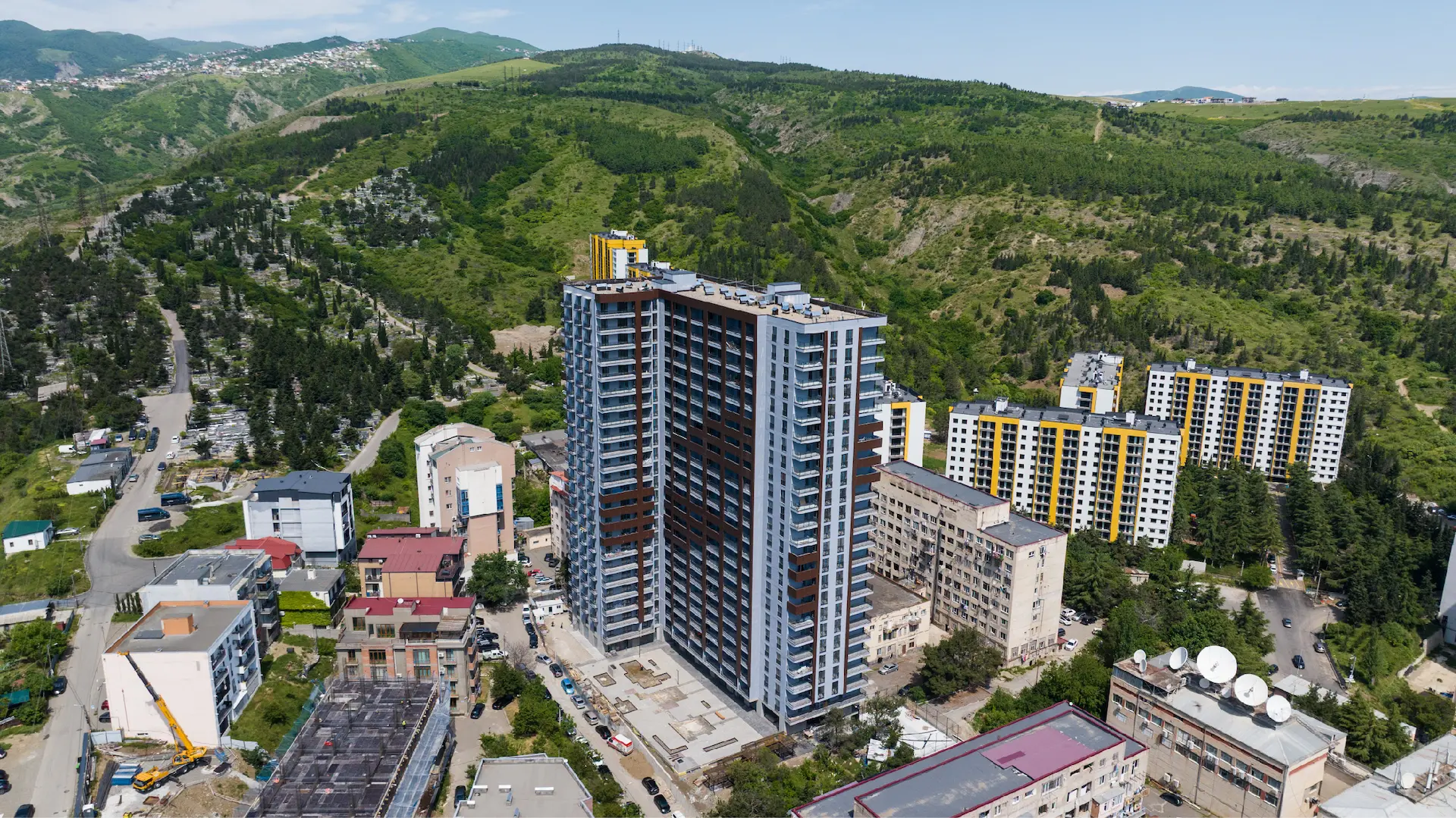

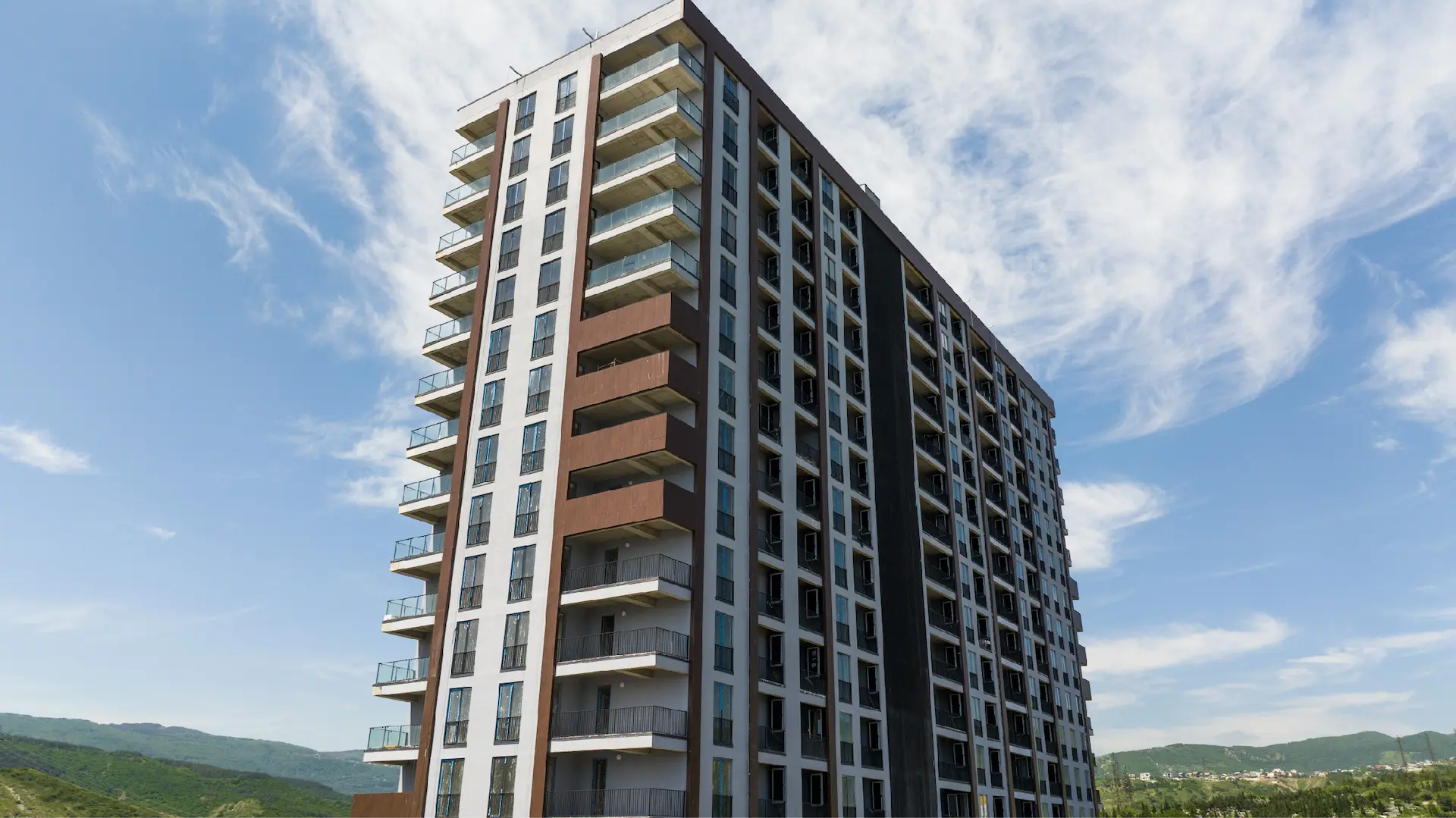

მაისის თვის მშენებლობის მიმდინარე პროცესი
ფიგურების საცხოვრებელი კომპლექსის მშენებლობა ა.პოლიტკოვსკაიას 𝗡𝟰𝟲- ში, რომელიც 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა

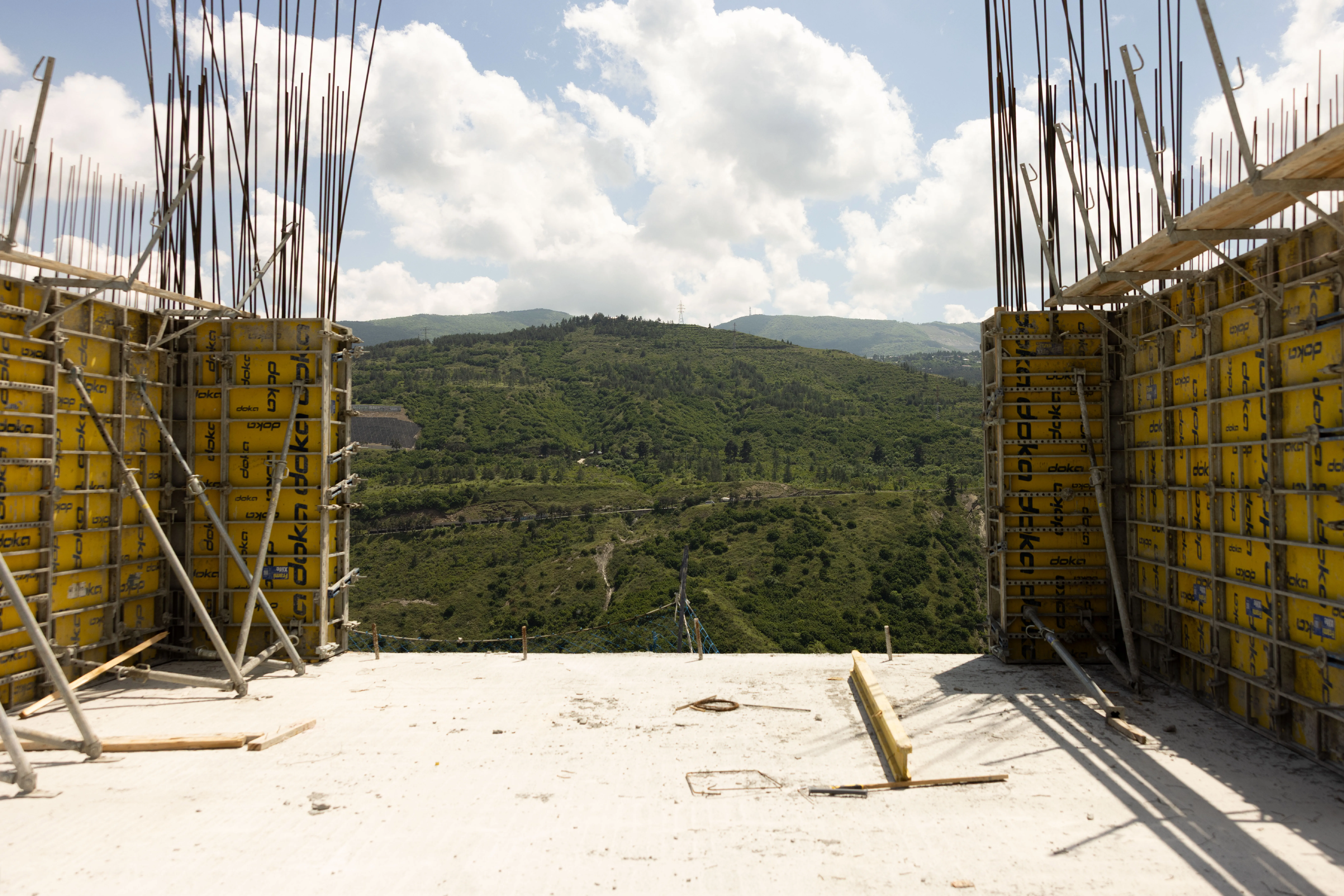

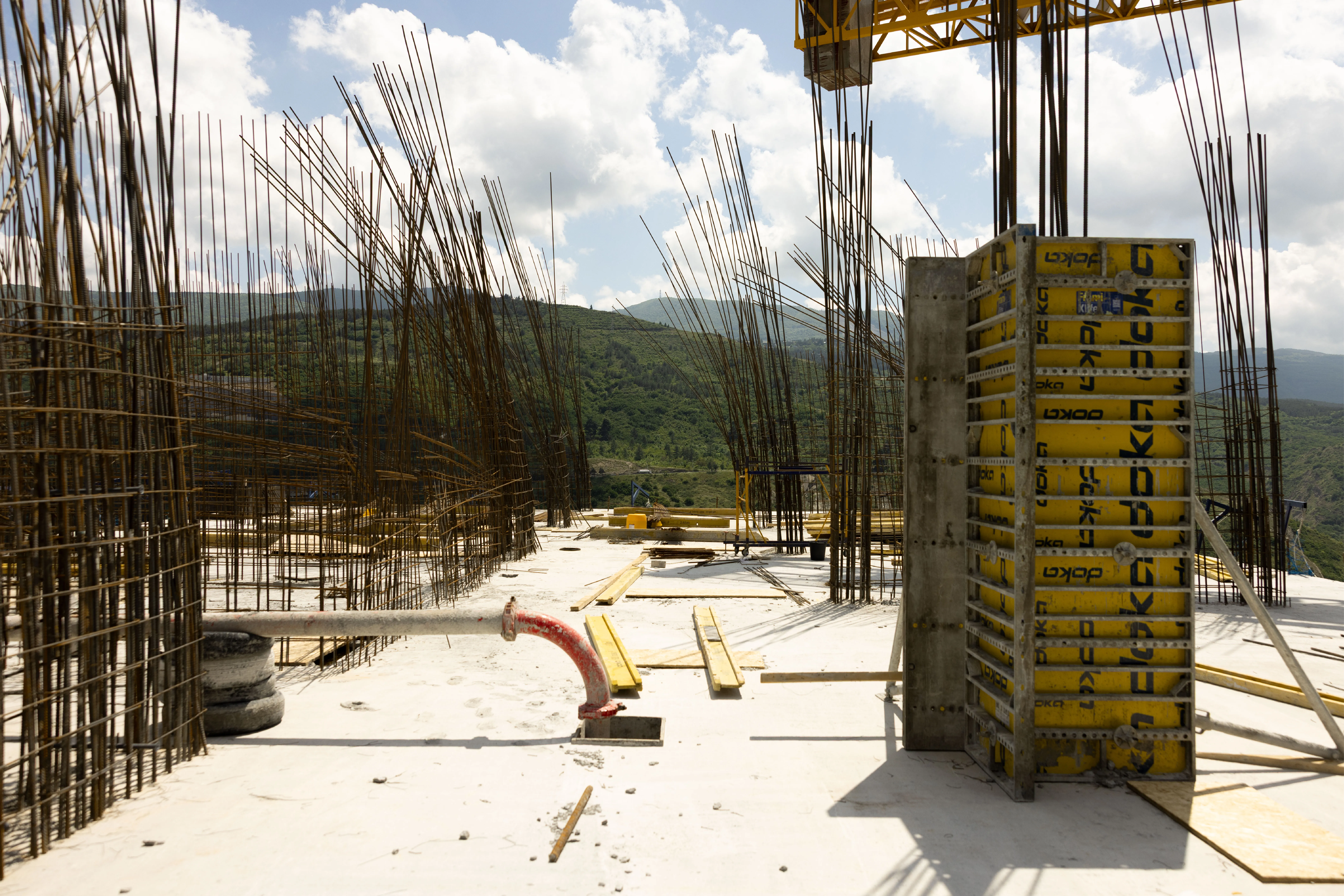

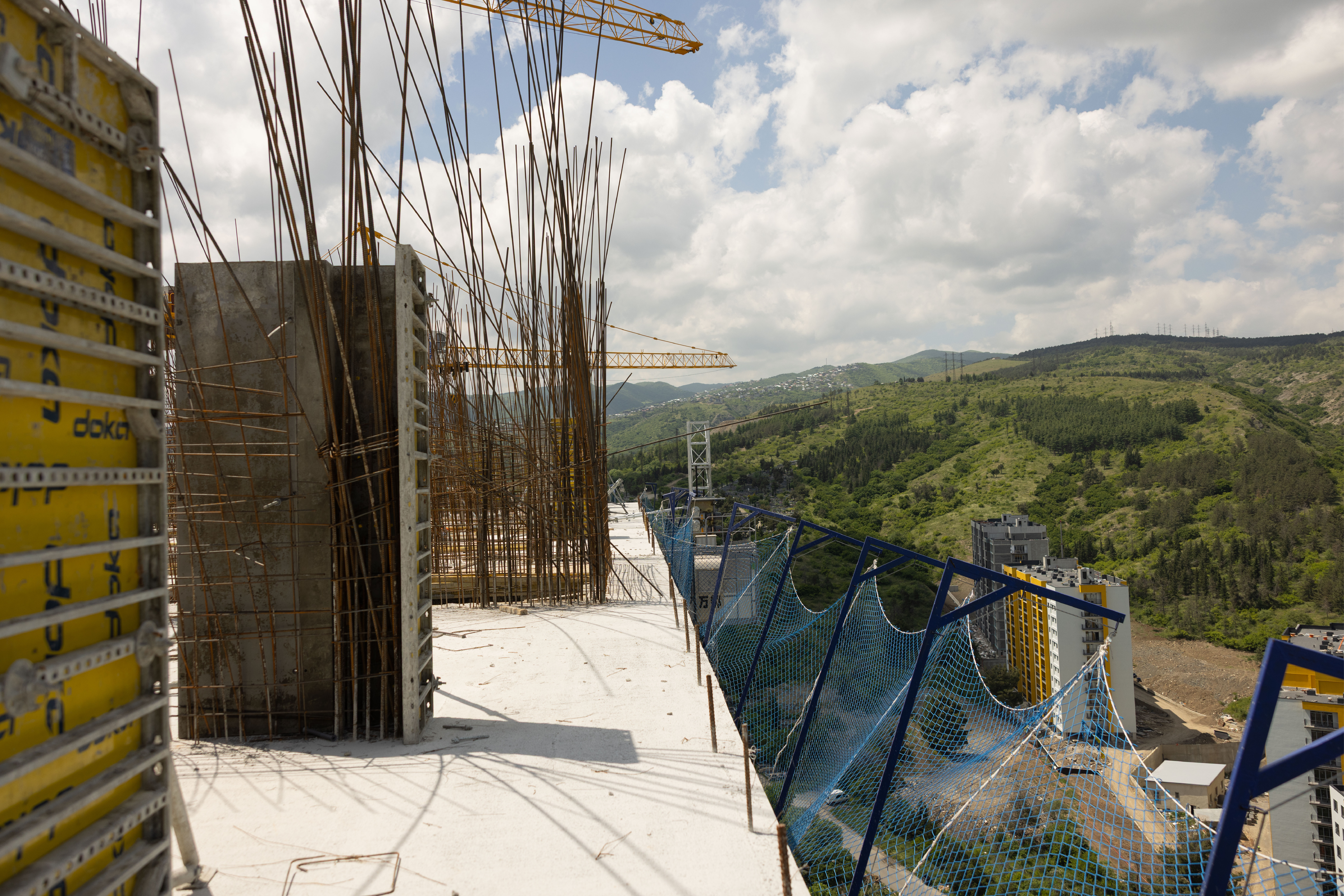

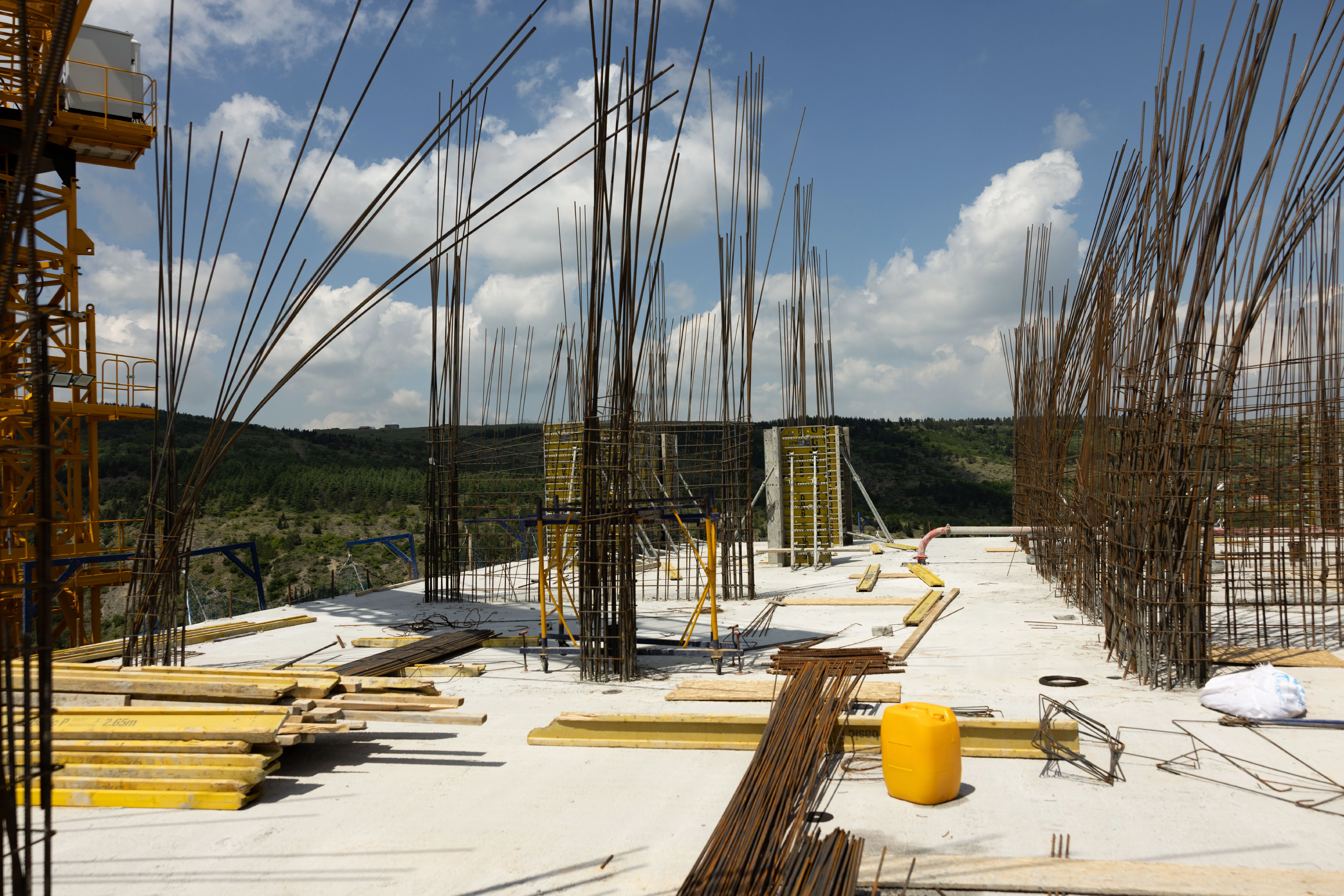

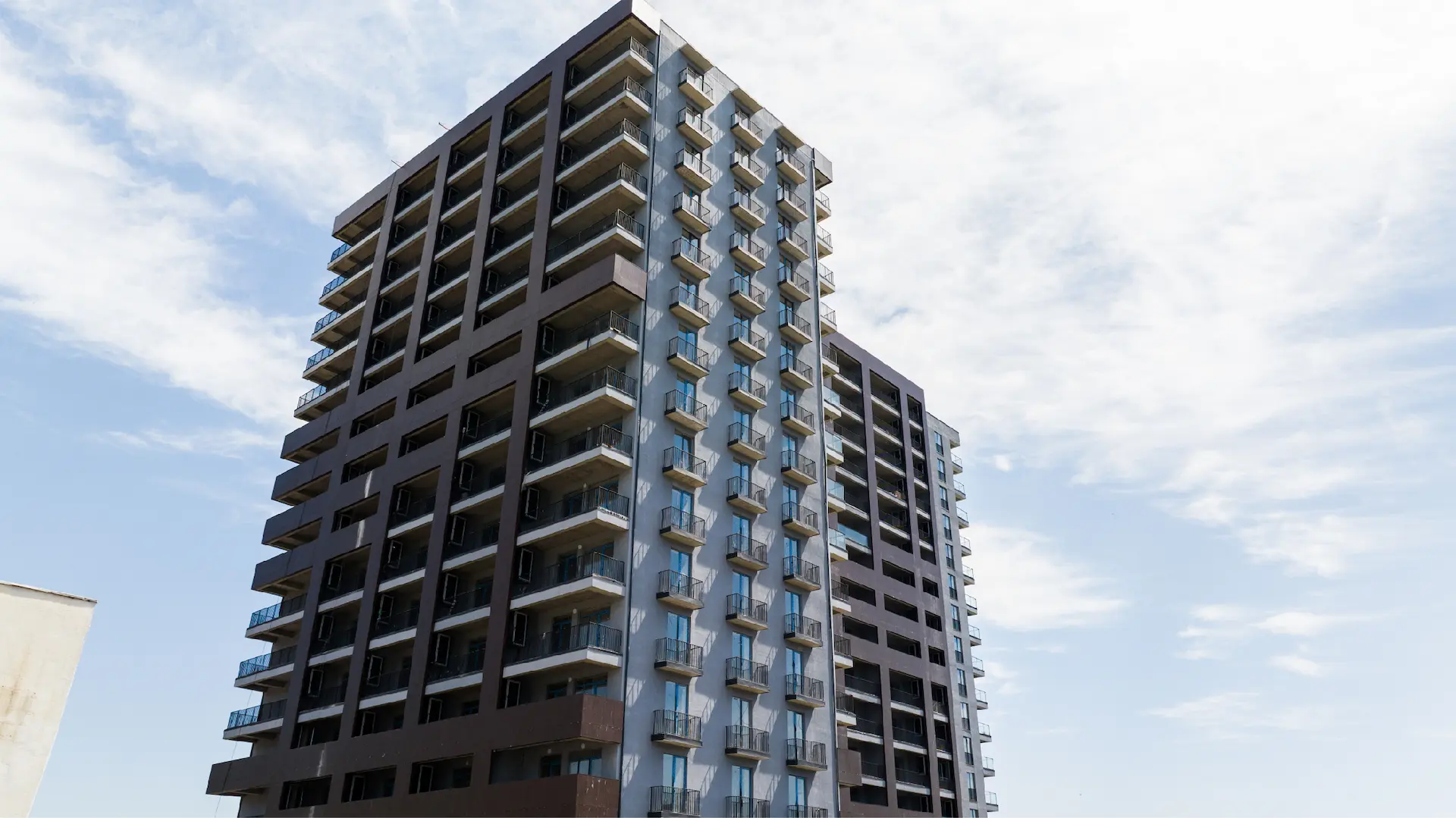

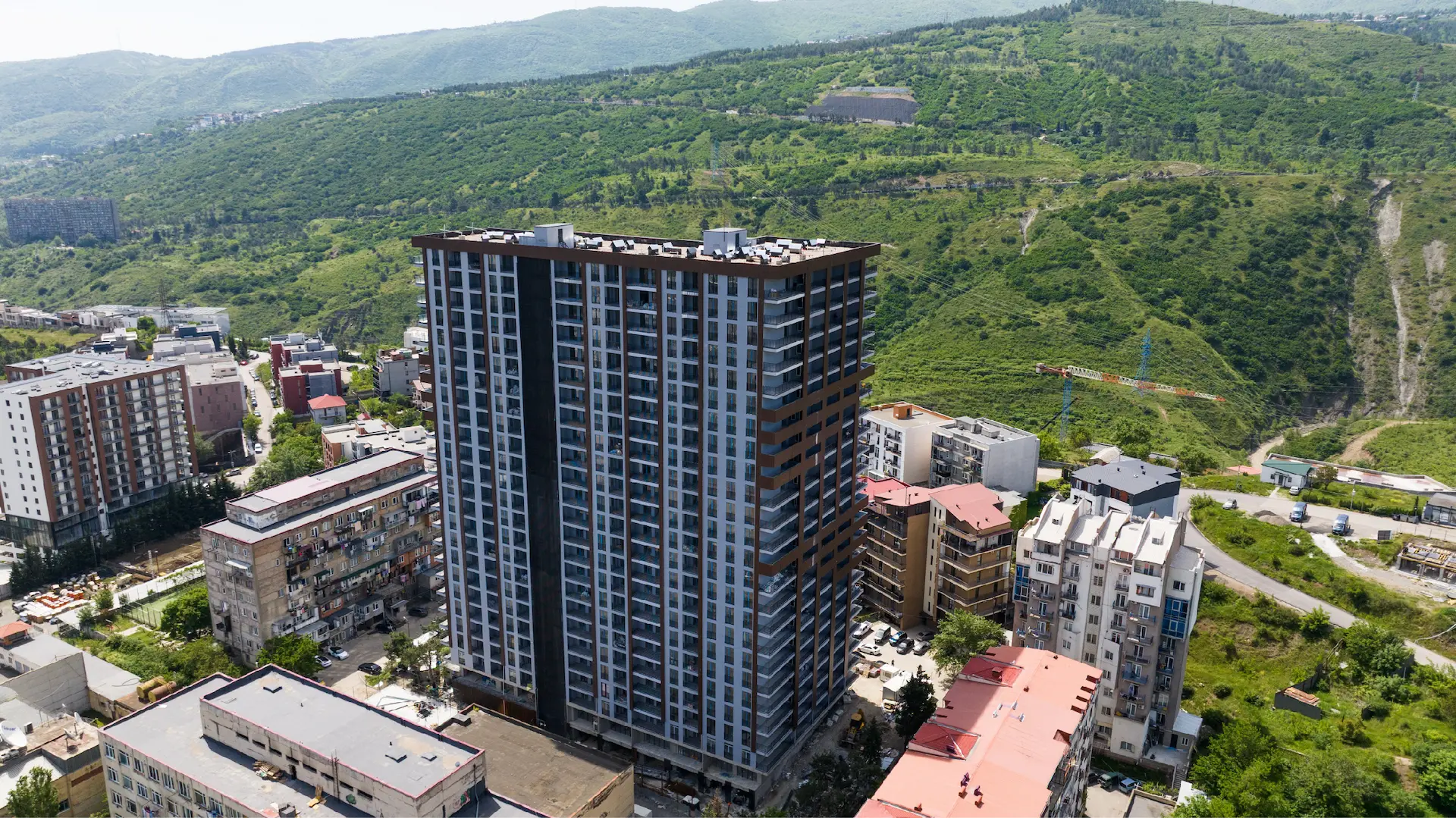

❑ 24 -ე სართულზე დასრულებულია გადახურვის ფილის მოწყობა

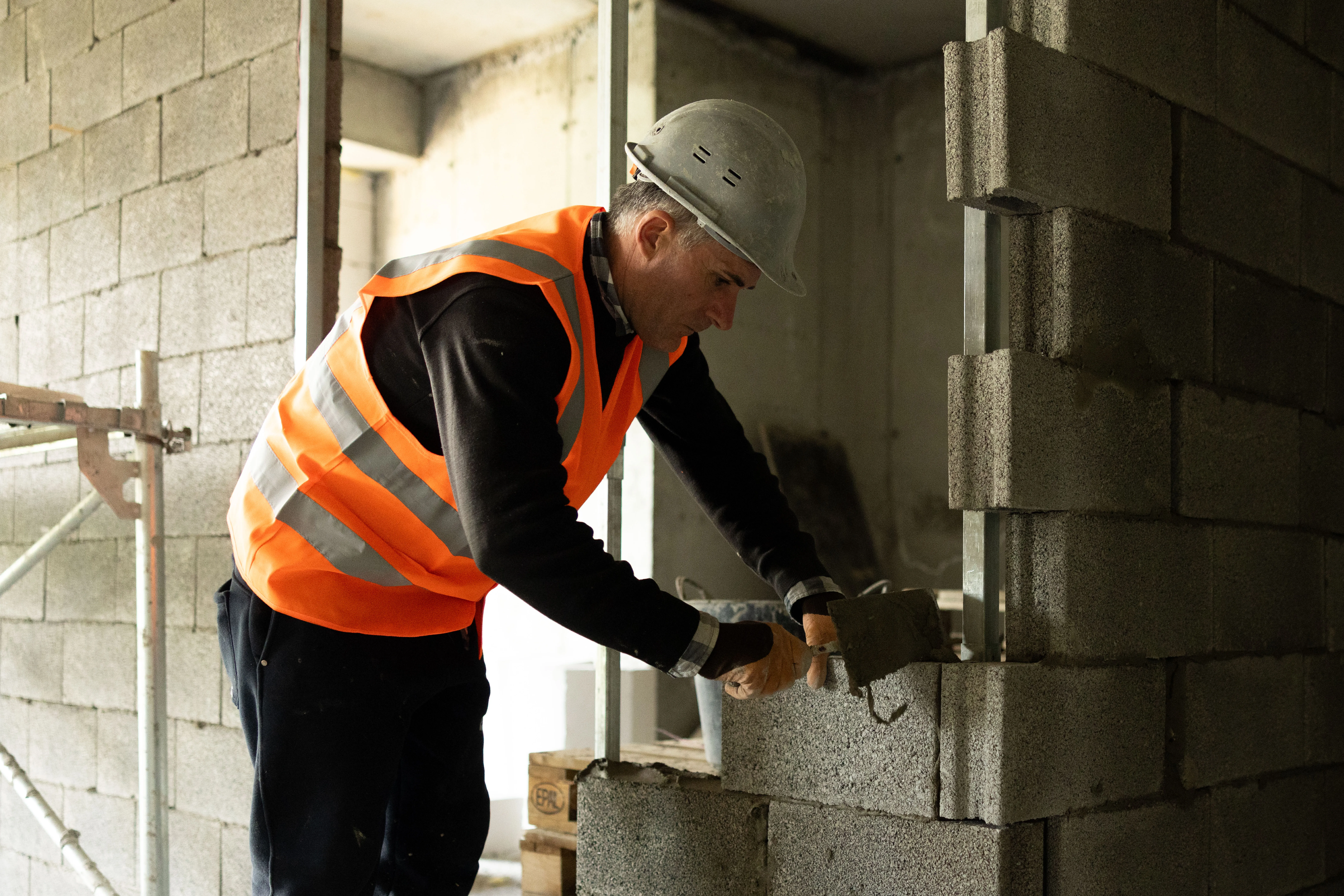

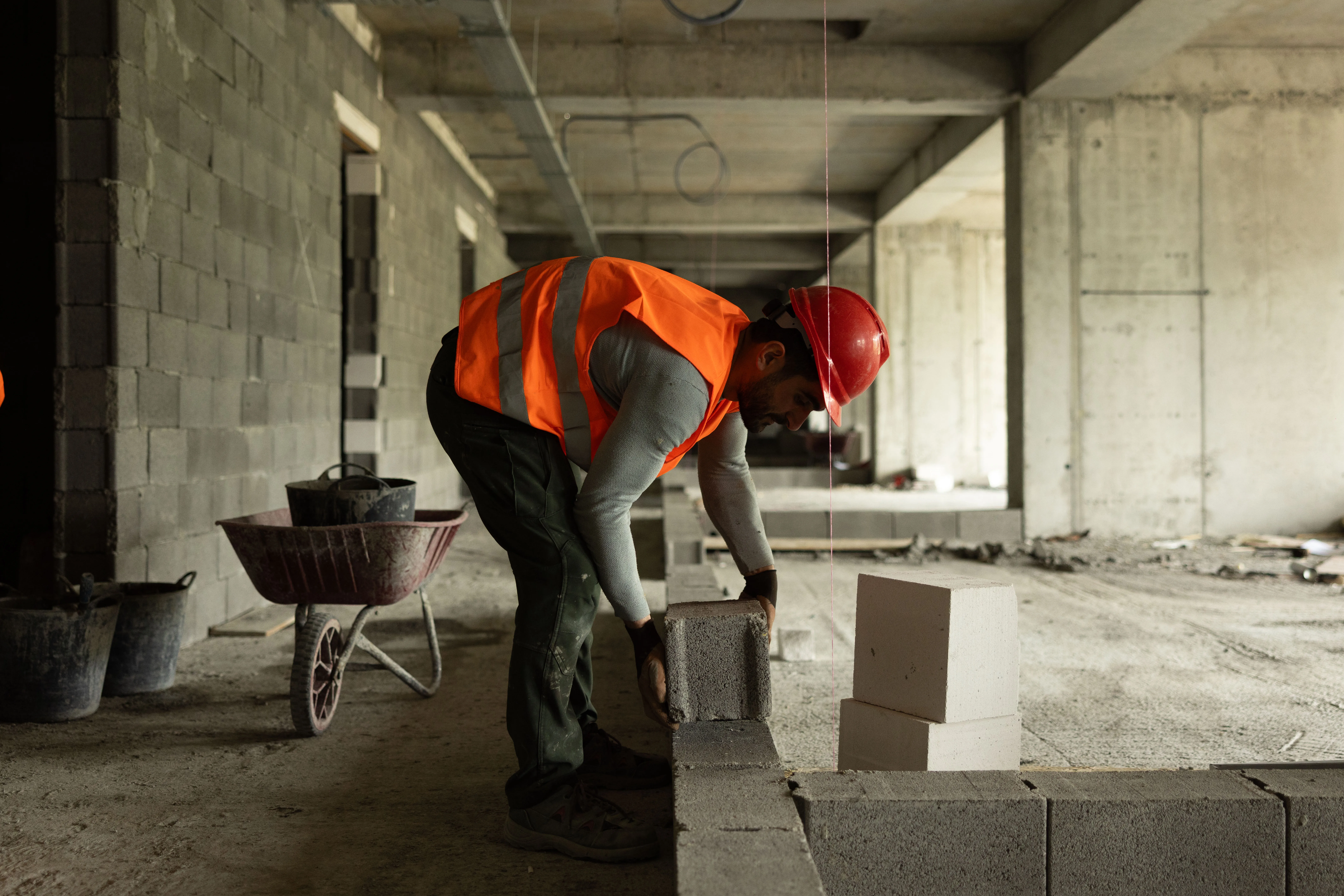

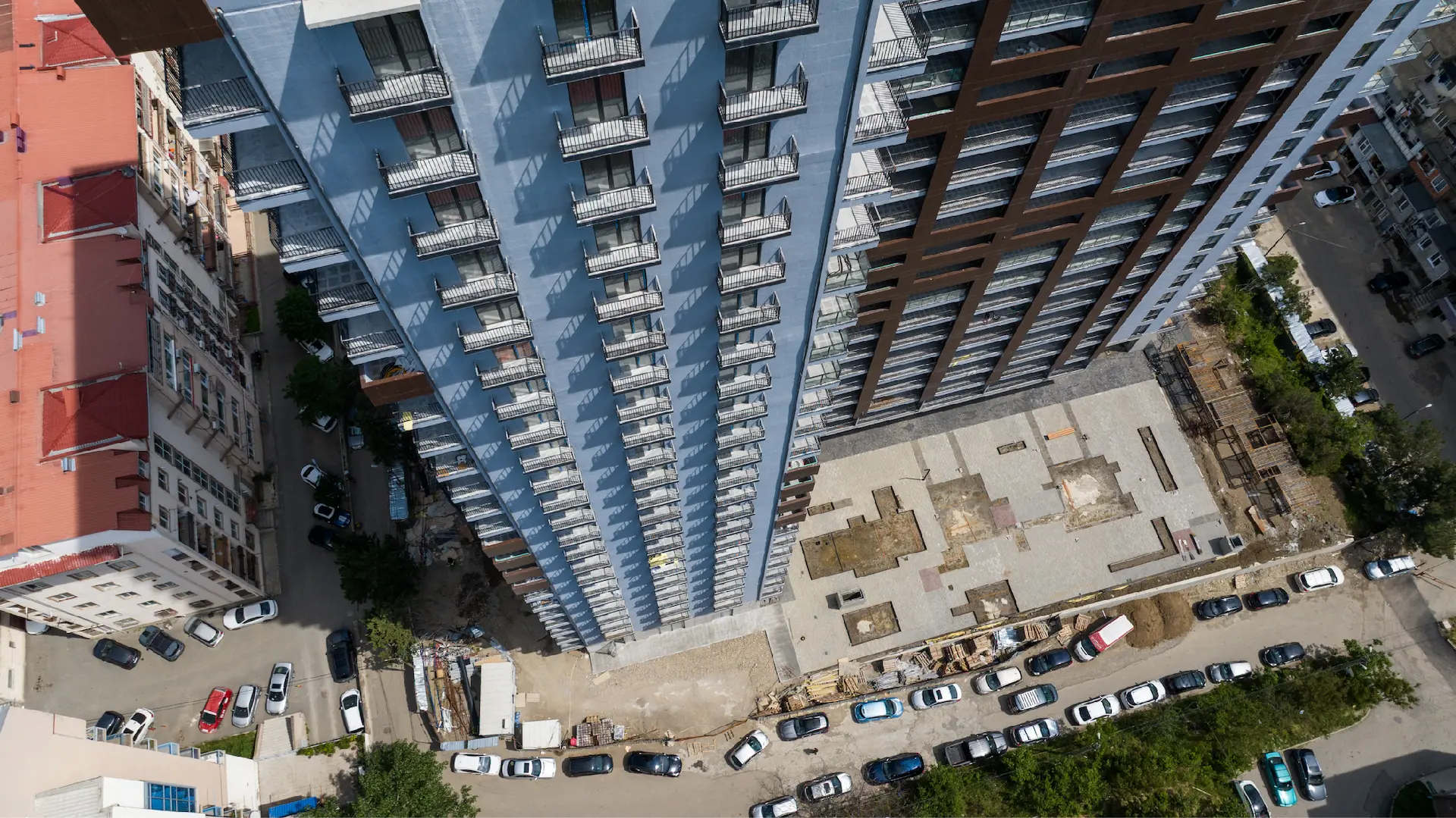

❑ მეოცე სართულის ჩათვლით მიმდინარეობს საფასადო და შიდა ტიხრების ბლოკის დაწყობის სამუშაოები

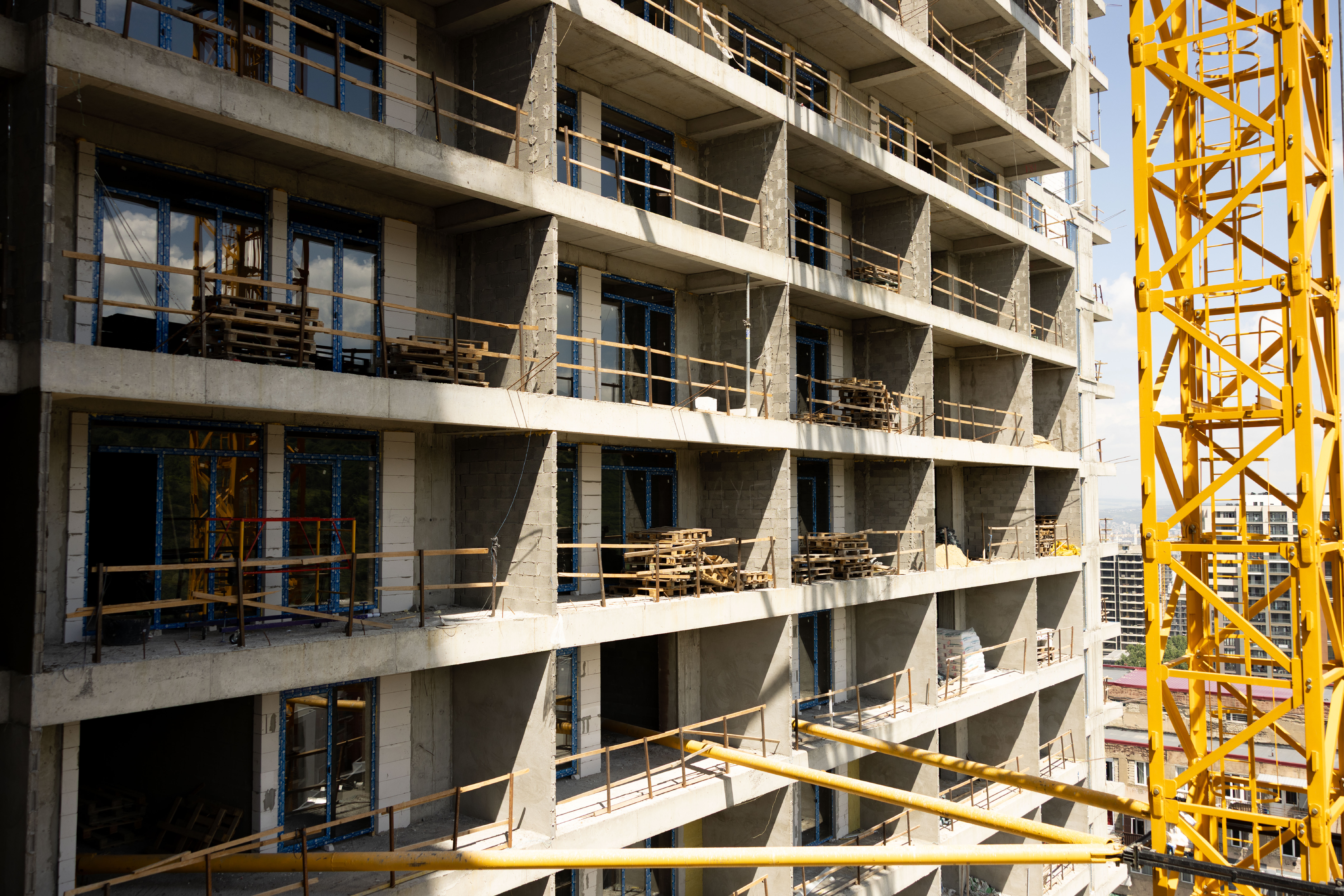

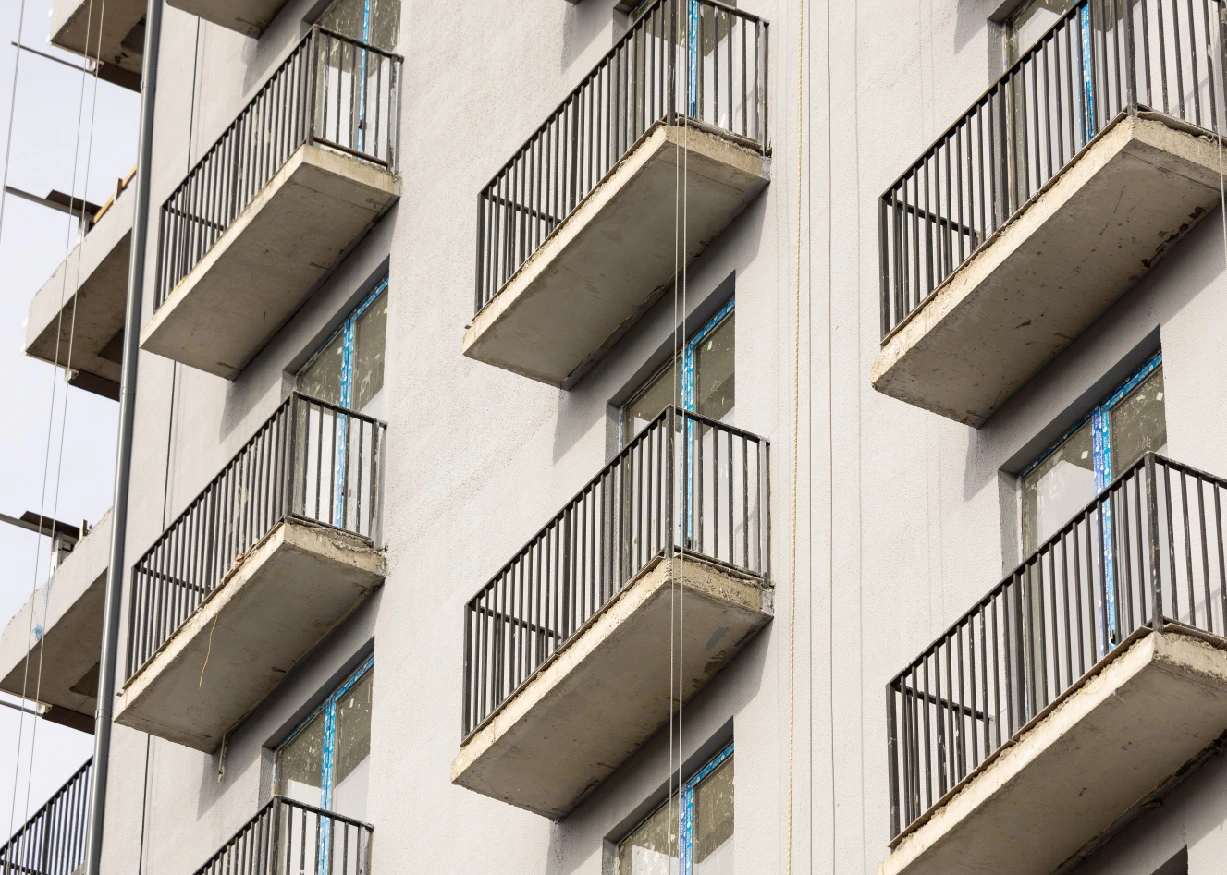

❑ მიმდინარეობს აივნების მოაჯირების მონტაჟი მეთხუთმეტე სართულების ჩათვლით

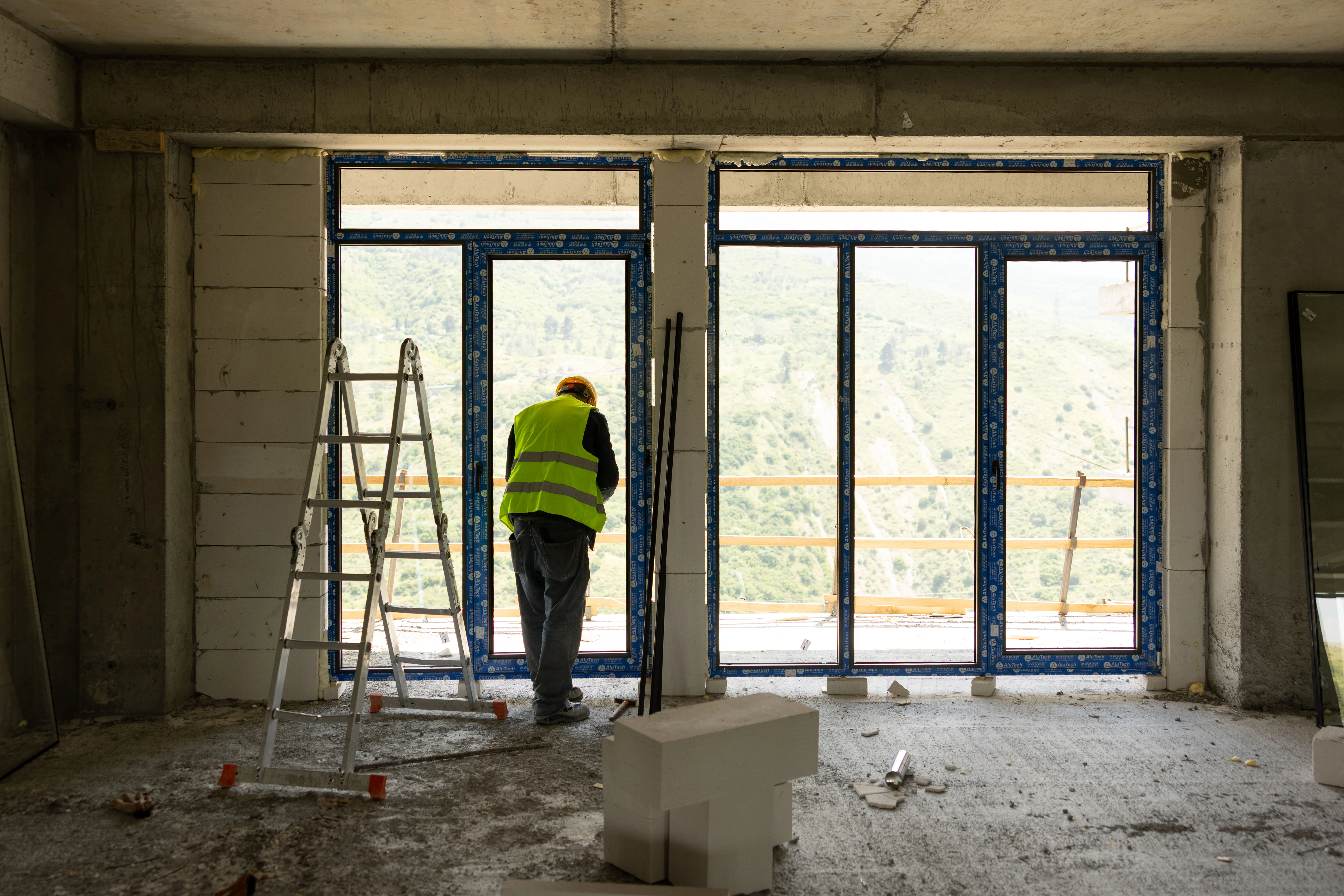

❑ მიმდინარეობს ფანჯრების მოწყობა მეთვრამეტე სართულის ჩათვლით
❑ მიმდინარეობს კედლების გიპერით ლესვის სამუშაოები მეთერთმეტე სართულის ჩათვლით

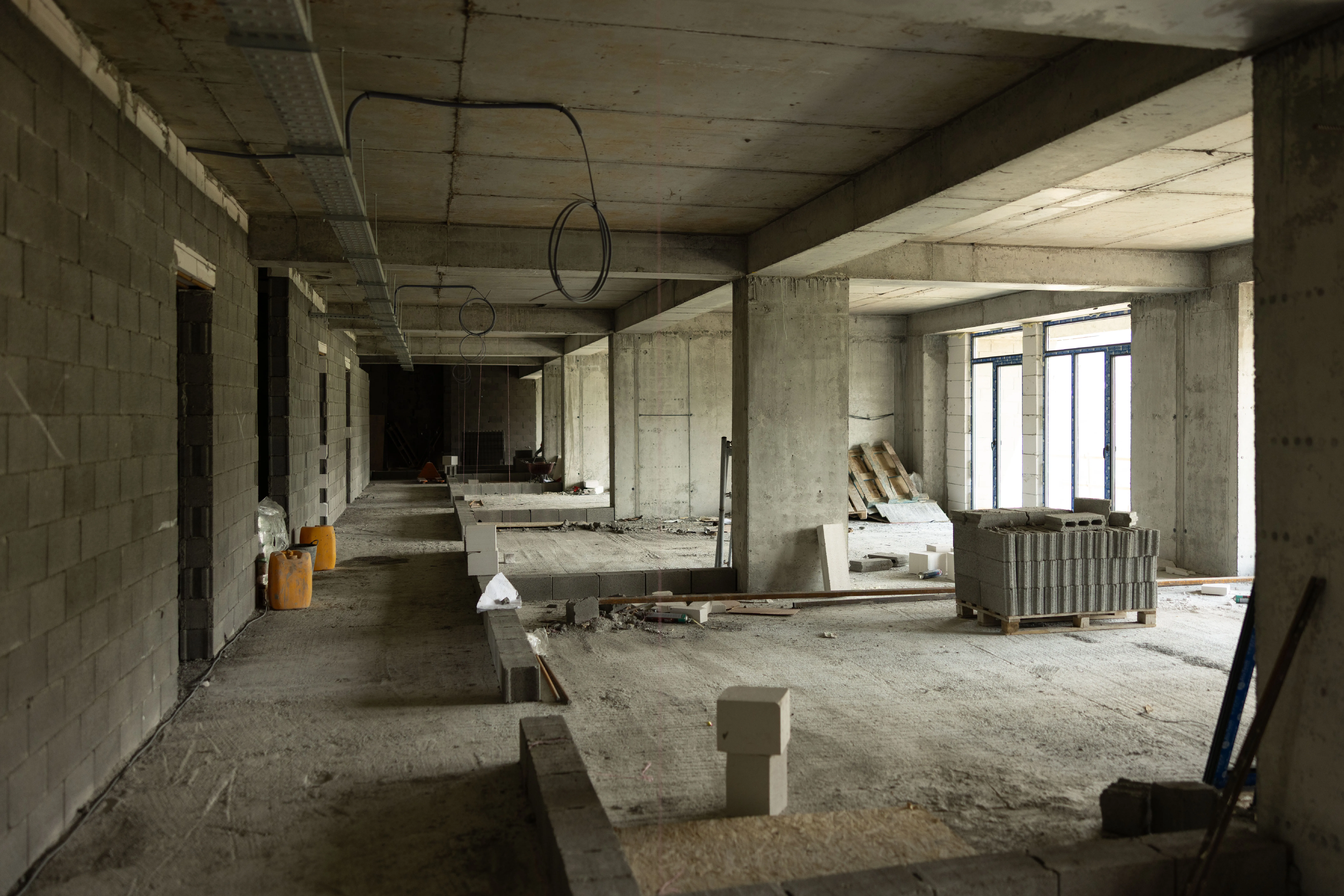

❑ ელექტროგაყვანილობის სამუშაოები დასრულებულია -3 დან +20 სართულის ჩათვლით კორიდორებში
❑ წყალის გაყვანილობა დასრულებულია მესამედან მეექვსე სართულის ჩათვლით
❑ გაზის გაყვანილობა დასრულებულია მესამედან მეხუთე სართულის ჩათვლით
აგვისტოს თვის მშენებლობის მიმდინარე პროცესი
■ ჯიქიაზე, ა. პოლიტკოვსკაიას 𝗡𝟰𝟲 -ში მდებარე ფიგურების საცხოვრებელი კომპლექსის მშენებლობა, რომელიც 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა
❑𝟮𝟰- ე სართულზე დასრულებულია გადახურვის ფილის მოწყობა
❑𝟮𝟰- ე სართულის ჩათვლით მიმდინარეობს საფასადო და შიდატიხრების ბლოკის დაწყობის სამუშაოები.
❑ მიმდინარეობს აივნების მოაჯირების მონტაჟი მე-𝟭𝟱 სართულების ჩათვლით
❑ მიმდინარეობს დანრჩენი სართულების აივნების დამზადების სამუშაოები
❑ მიმდინარეობს ფანჯრების მოწყობა 𝟮𝟮-ე სართულის ჩათვლით
❑ მიმდინარეობს კედლების გიპერით ლესვის სამუშაოები მე-𝟭𝟲 სართულის ჩათვლით
❑ ელექტროგაყვანილობის სამუშაოები დასრულებულია -𝟯 დან +𝟮𝟬 სართულის ჩათვლით კორიდორებში
❑ წყლის გაყვანილობა დასრულებულია მე-𝟯-დან მე-𝟭𝟬 სართულის ჩათვლით
❑ გაზის გაყვანილობა დასრულებულია მე-𝟯-დან მე-𝟵 სართულის ჩათვლით
❑ ფასადის სამუშაოები: ღებვა, ლესვა დასრულებულია მე-𝟭𝟲 სართულის ჩათვლით

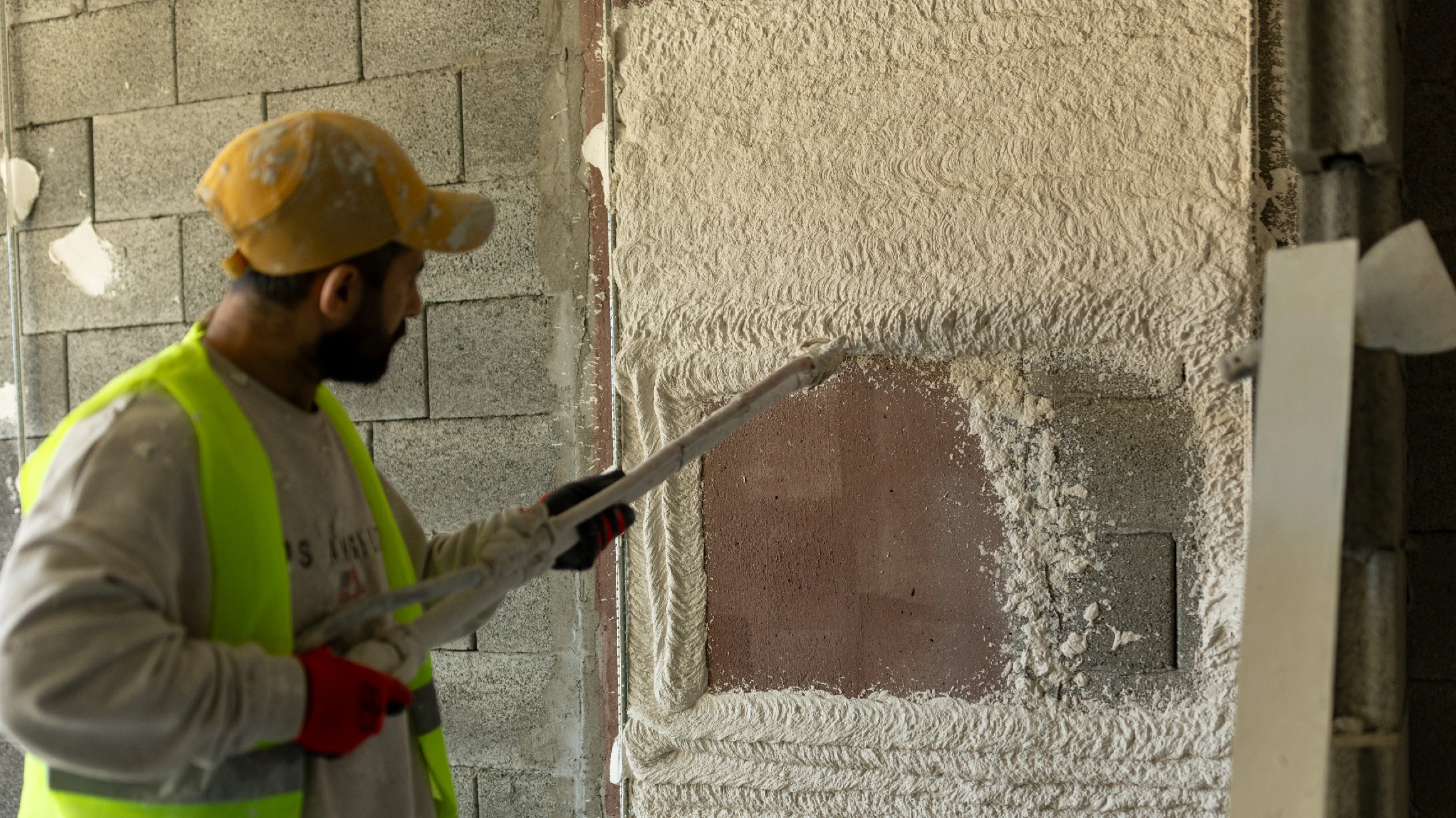

❑ დაწყებულია პანეტის (იატაკის იზოლაცია) სამუშაოები
❑ დაწყებულია იატაკის მოჭიმვის სამუშაოები
❑ დაწყებულია კიბის მოაჯირების მონტაჟი

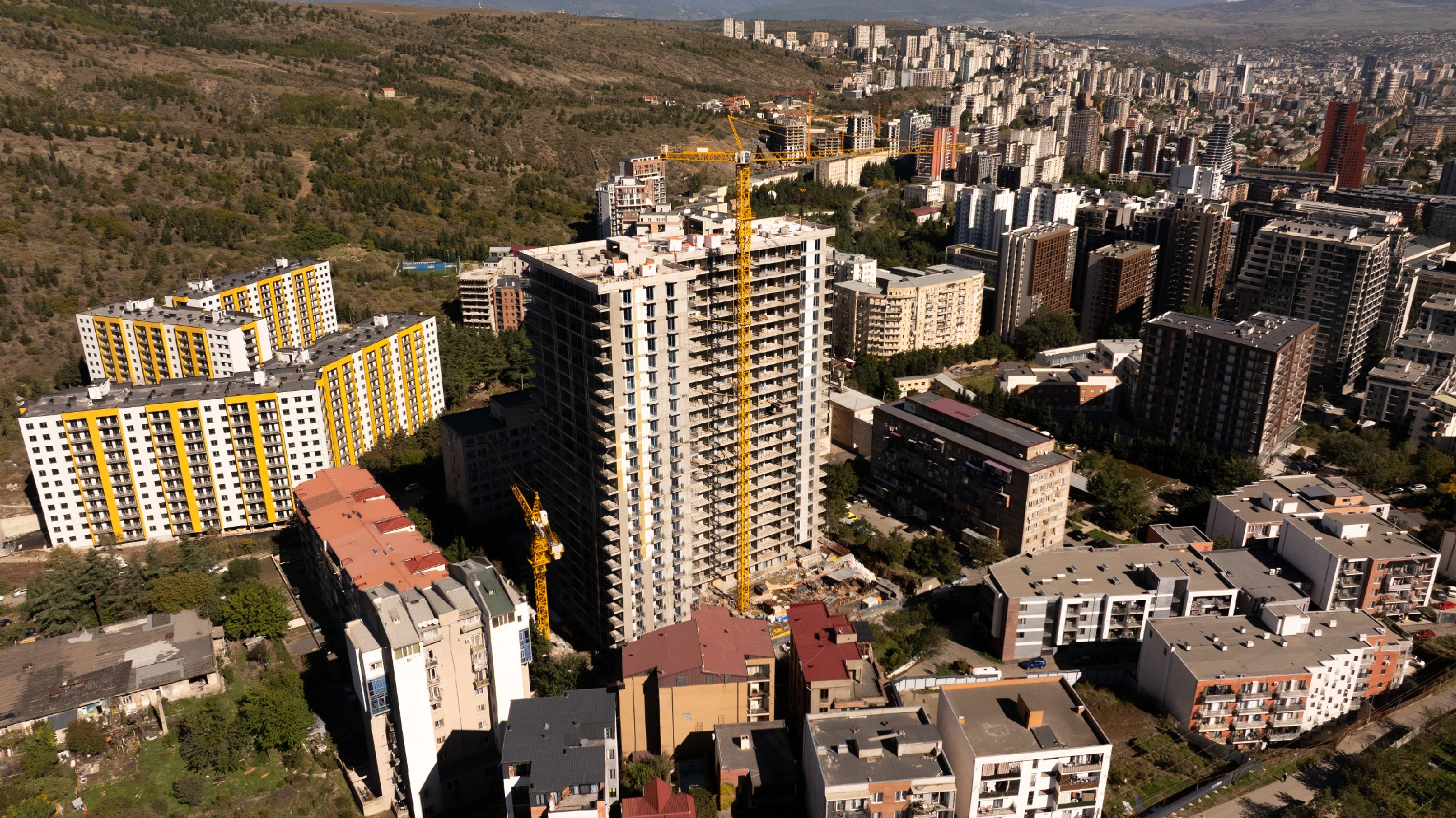

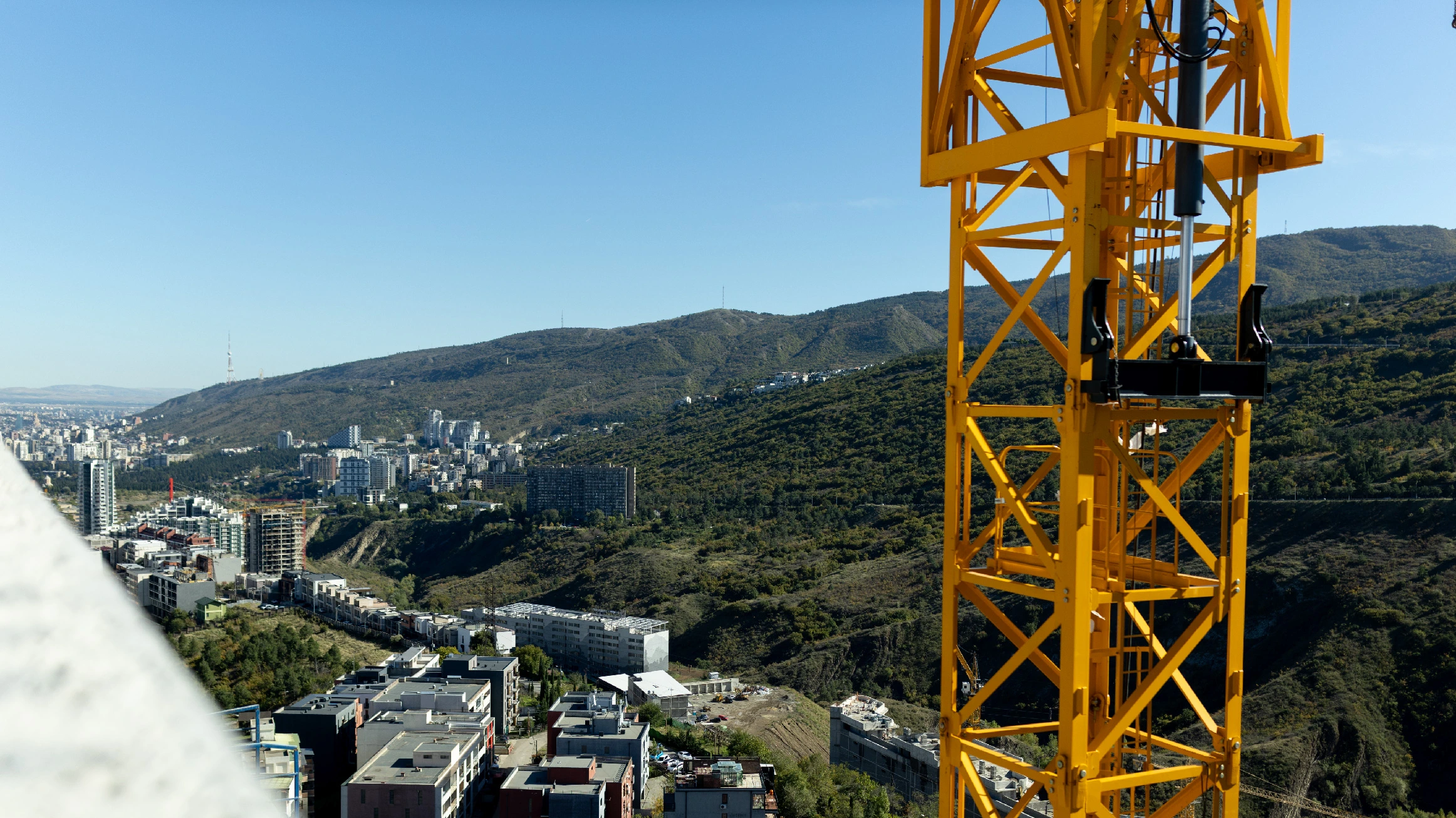

გიზიარებთ ოქტომბრის თვის მშენებლობის მიმდინარე პროცესს
■ ჯიქიაზე, ა. პოლიტკოვსკაიას 𝗡𝟰𝟲 -ში მდებარე ფიგურების საცხოვრებელი კომპლექსის მშენებლობა, რომელიც 𝟮𝟬𝟮𝟱 წლის ბოლოს სრულდება, ახალ ეტაპზე გადავიდა

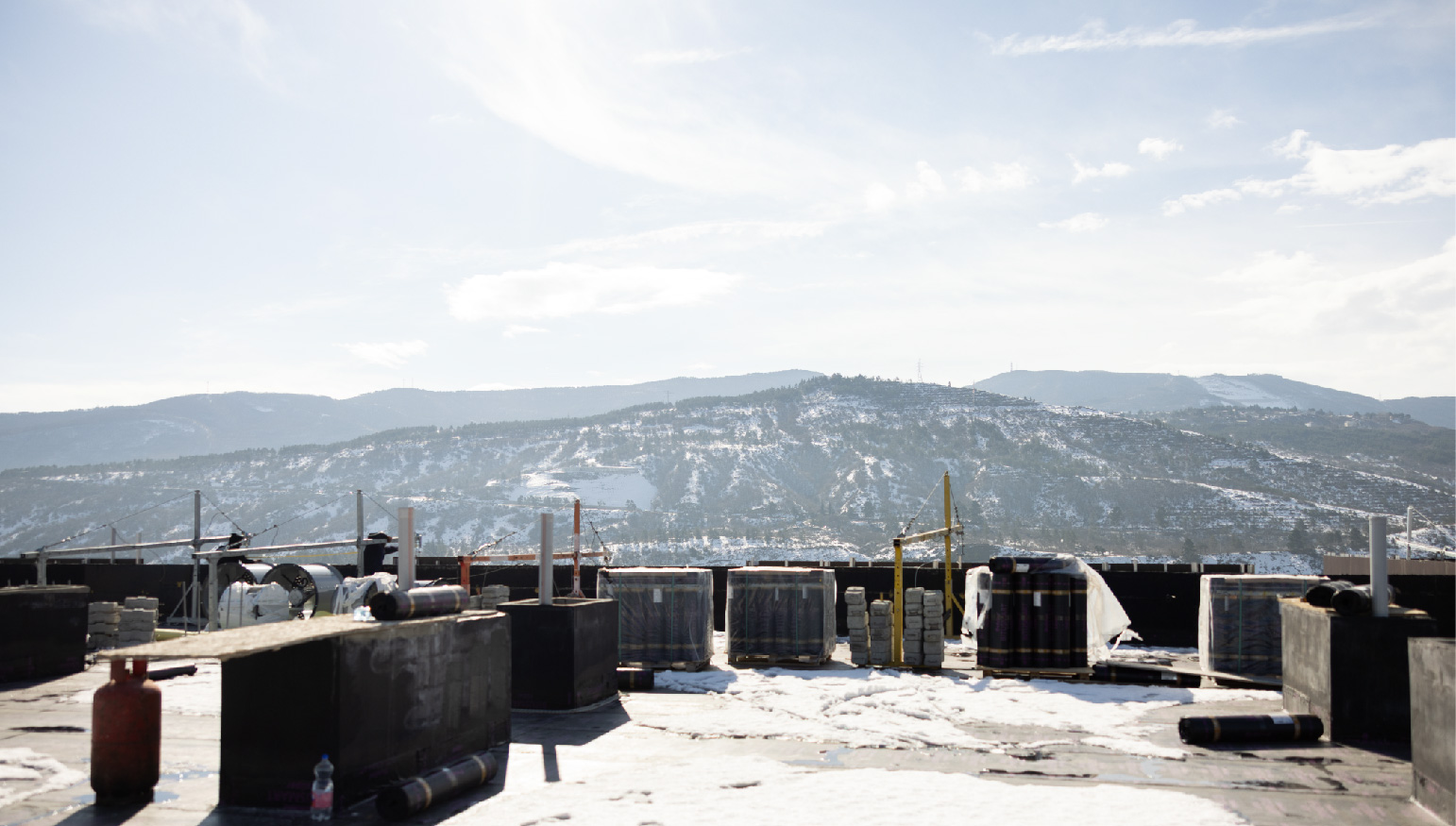

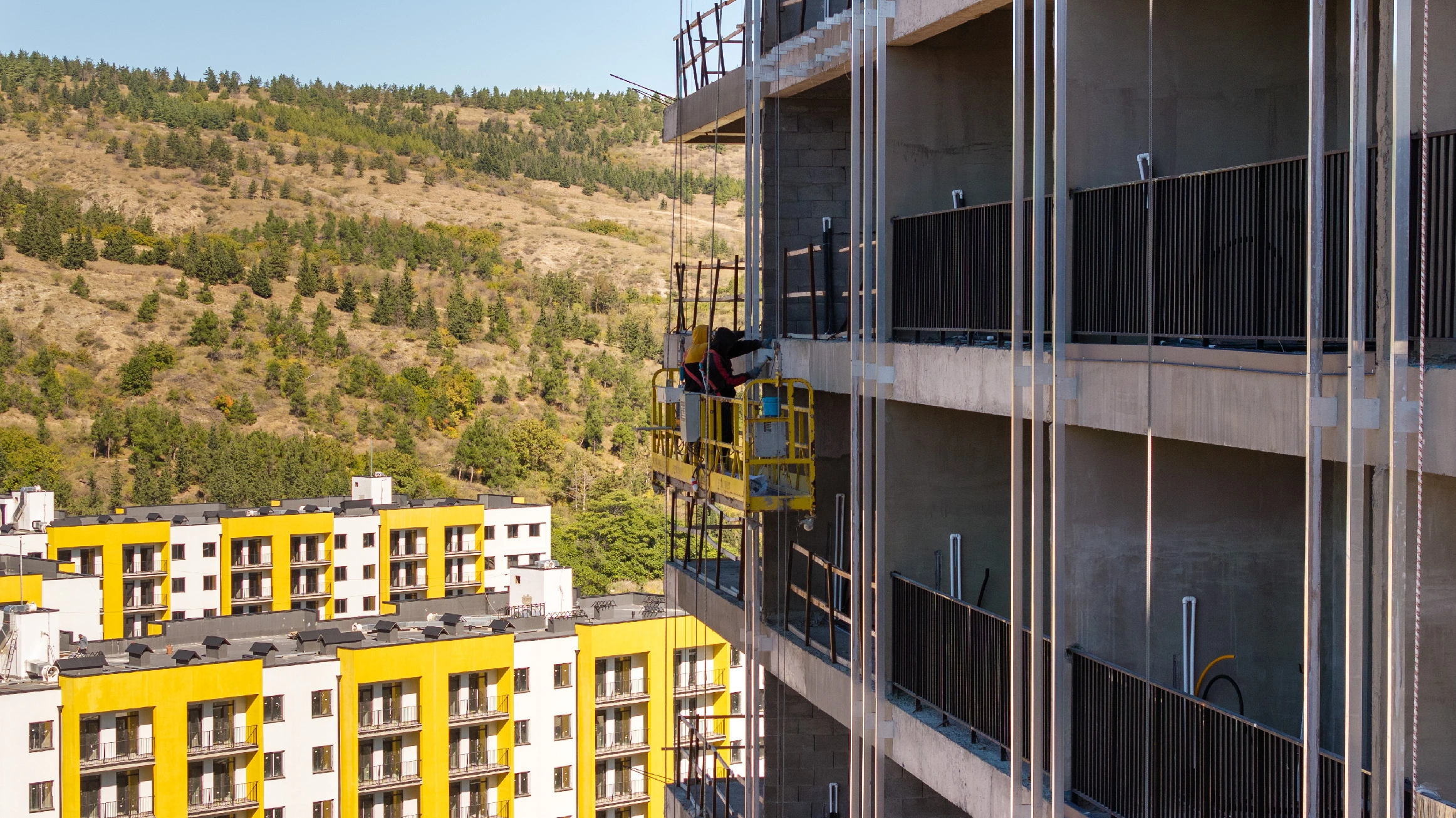

■ 𝟮𝟰-ე სართულზე დასრულებულია გადახურვის ფილის მოწყობა. ასევე, დასასრულს უახლოვდება საფასადო და შიდა-ტიხრების ბლოკის დაწყების სამუშაოები. ამ ეტაპზე მიმდინარეობს სახურავის მოწყობის სამუშაოები.
❑ დასრულებულია ცალკე მდგომი 3 დონიანი პარკინგის რკინა-ბეტონის სამუშაოები
❑ დასრულებულია გრუნტთან შეხებაში მყოფი მიწისქვეშა სართულების პერიმეტრის კედლების იზოლაციით მოწყობა და გრუნტის უკუჩაყრის სამუშაოები.
❑ მიმდინარეობს აივნების მოაჯირების მონტაჟი მე-15 სართულების ჩათვლით. ასევე მიმდინარეობს დანრჩენი სართულების აივნების დამზადების სამუშაოები.

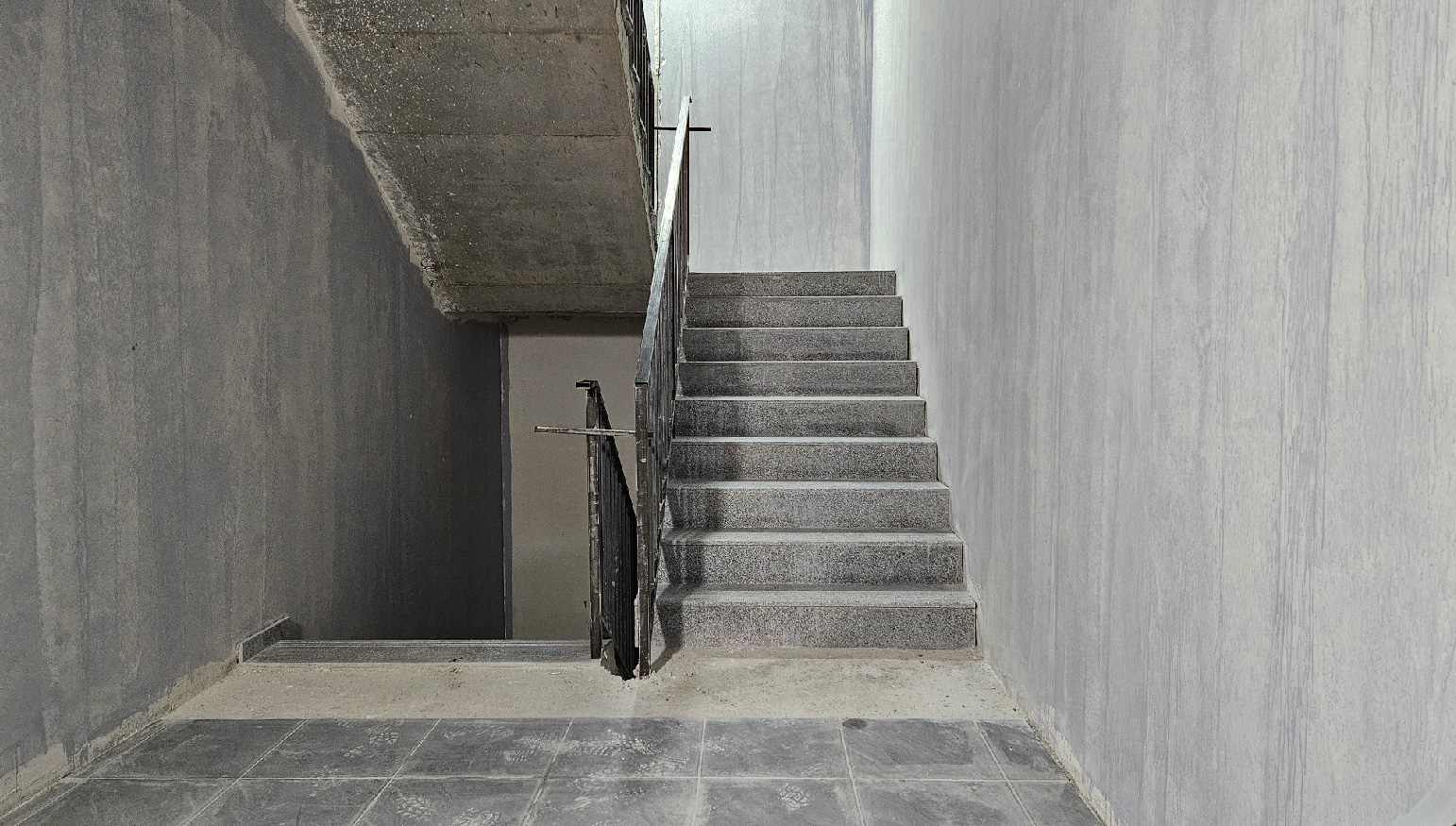

❑ კიბის მოაჯირების მონტაჟი დასრულებულია მე-15 სართულის ჩათვლით

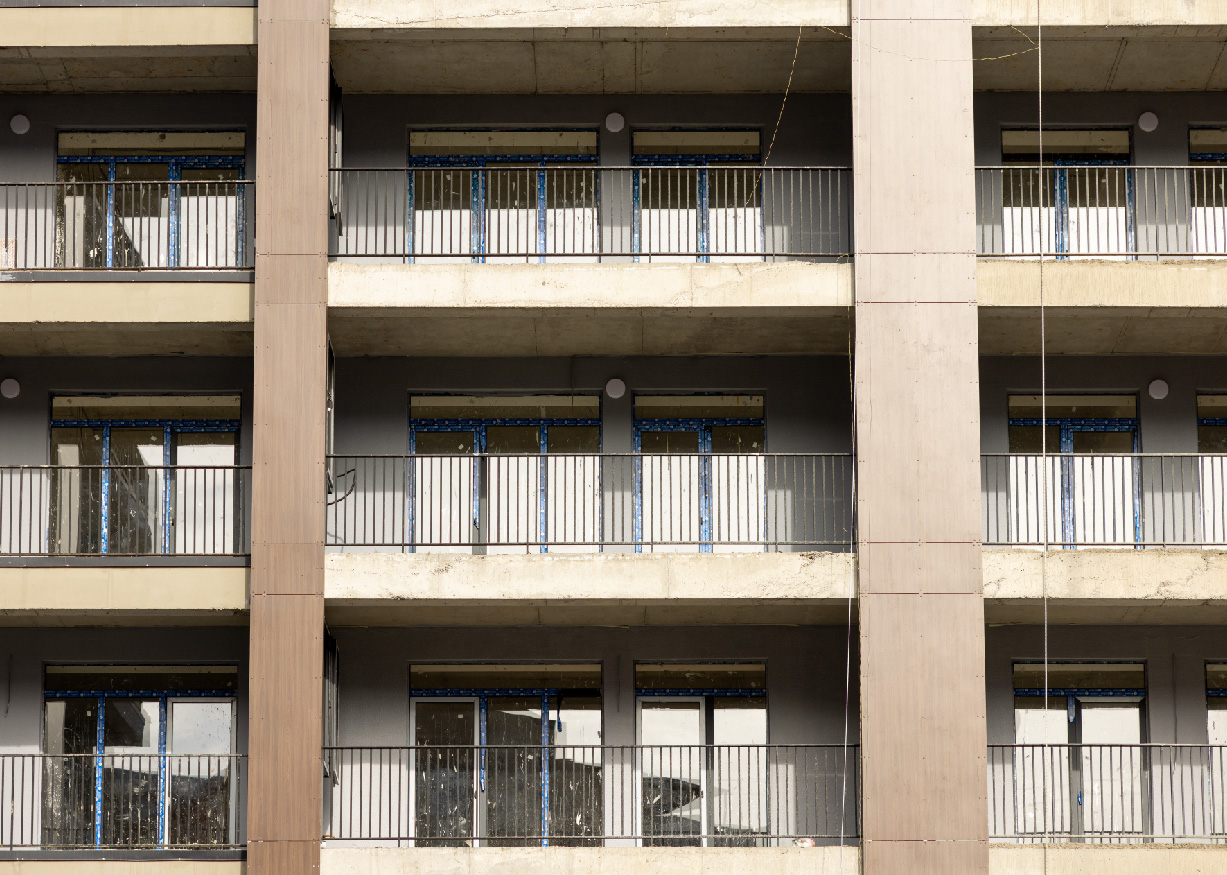

❑ მიმდინარეობს ფანჯრების მოწყობა 23-ე სართულის ჩათვლით
❑ რკინის კარებების მონტაჟი დასრულებულია მე-9 სართულის ჩათვლით
❑ მიმდინარეობს კედლების გიპერით ლესვის სამუშაოები 21-ე სართულის ჩათვლით

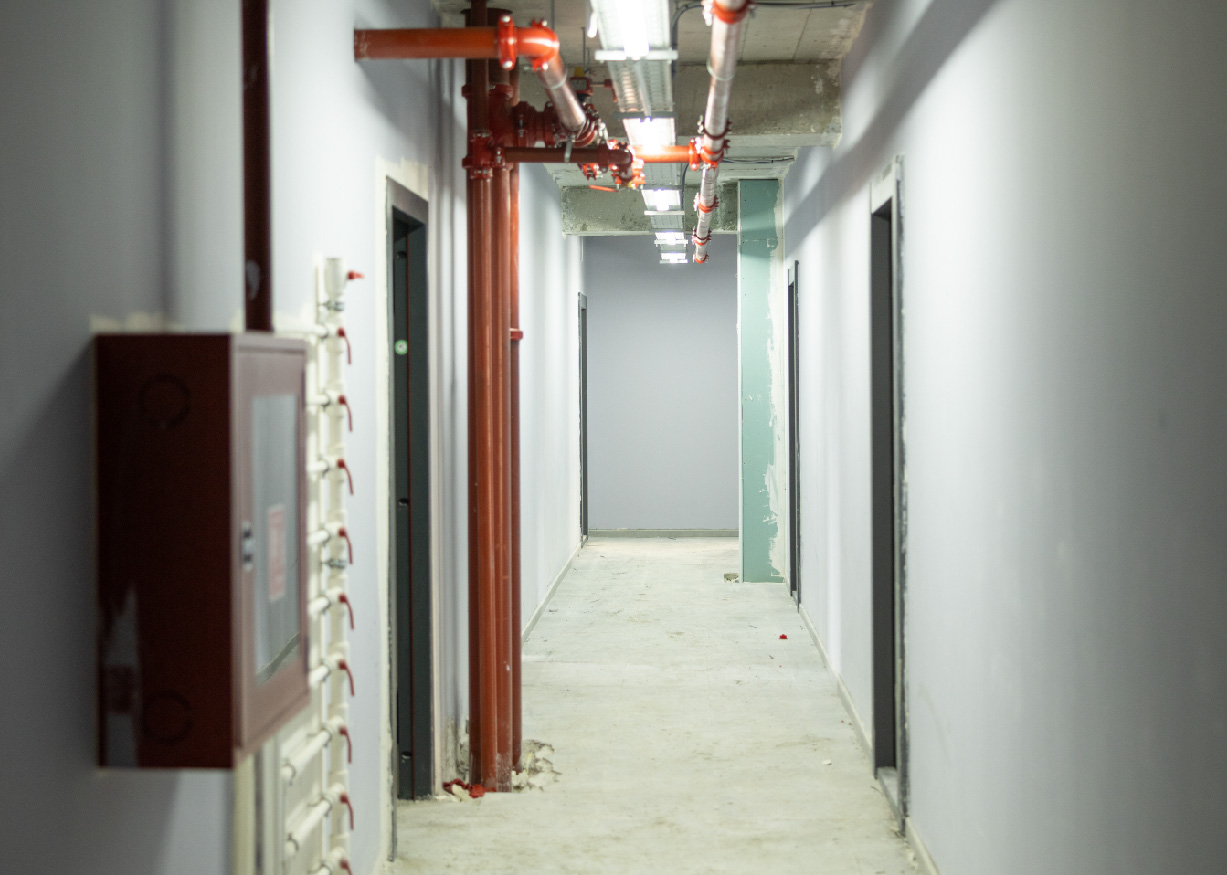

❑ ელექტროგაყვანილობის სამუშაოები დასრულებულია -3 დან +24 სართულის ჩათვლით კორიდორებში.
❑ აივნების განათება დასრულებულია 23-ე სართულის ჩათვლით
❑ წყლის გაყვანილობა დასრულებულია მე-3 დან მე-17 სართულის ჩათვლით
❑ გაზის გაყვანილობა დასრულებულია მე-3 დან მე-14 სართულის ჩათვლით
❑ სავინტილაციო სისტემის მოწყობა მიმდინარეობს მე-9 სართულის ჩათვლით
❑ ხანძარსაწინააღმდეგო სისტემის მოწყობა დასრულებულია -3 სართულზე.
❑ ფასადის სამუშაოები: ღებვა, ლესვა დასრულებულია 22-ე სართულის ჩათვლით
❑ ფასადის სამუშაოები (HPL) დასრულებულია 21-ე სართულის ჩათვლით
❑ იატაკის იზოლაციის სამუშაოები დასრულებულია მე-12 სართულის ჩათვლით
❑ იატაკის მოჭიმვის სამუშაოები დასრულებულია მე-11 სართულის ჩათვლით

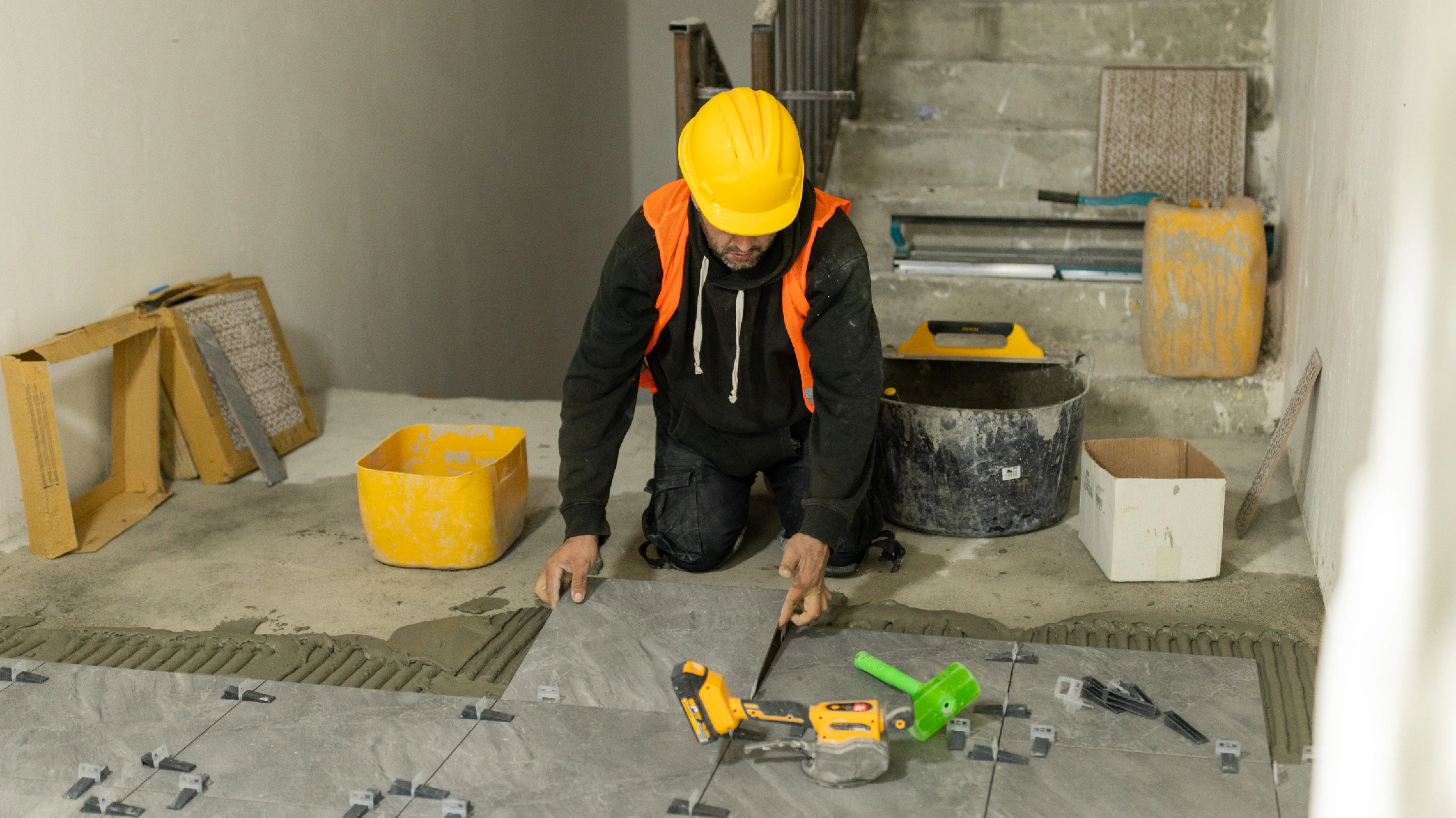

❑ მეთლახის დაგების სამუშაოები დასრულებულია მე-10 სართულის ჩათვლით
■ შენობის ფასადის ეფექტური ვიზუალის შესაქმნელად გამოყენებულია ავსტრიული კომპანიის 𝗙𝘂𝗻𝗱𝗲𝗿𝗠𝗮𝘅 -ის მიერ წარმოდგენილი მაღალი ხარისხის 𝗛𝗣 პანელი.
■ სახურავის მოსაწყობად კი, ფრანგული კომპანია 𝗢𝗻𝗱𝘂𝗹𝗶𝗻𝗲-ს მიერ წარმოდგენილი მაღალი ხარისხის საიზოლაციო მასალა, რომელიც უზრუნველყოფს აბსოლუტურ მდგრადობას ტენიანი გარემოს მიმართ.
